Ход строительства

Август 2025

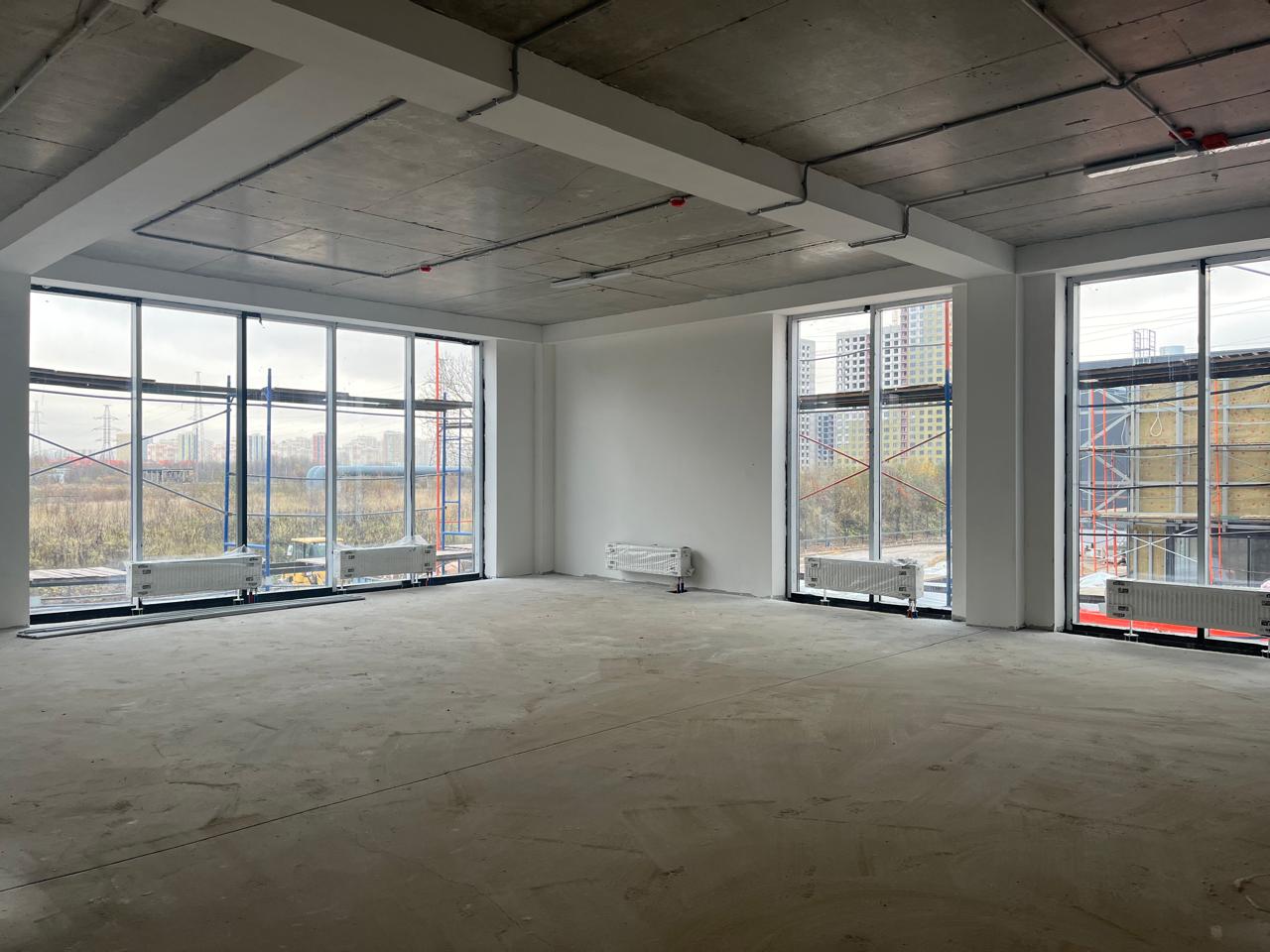

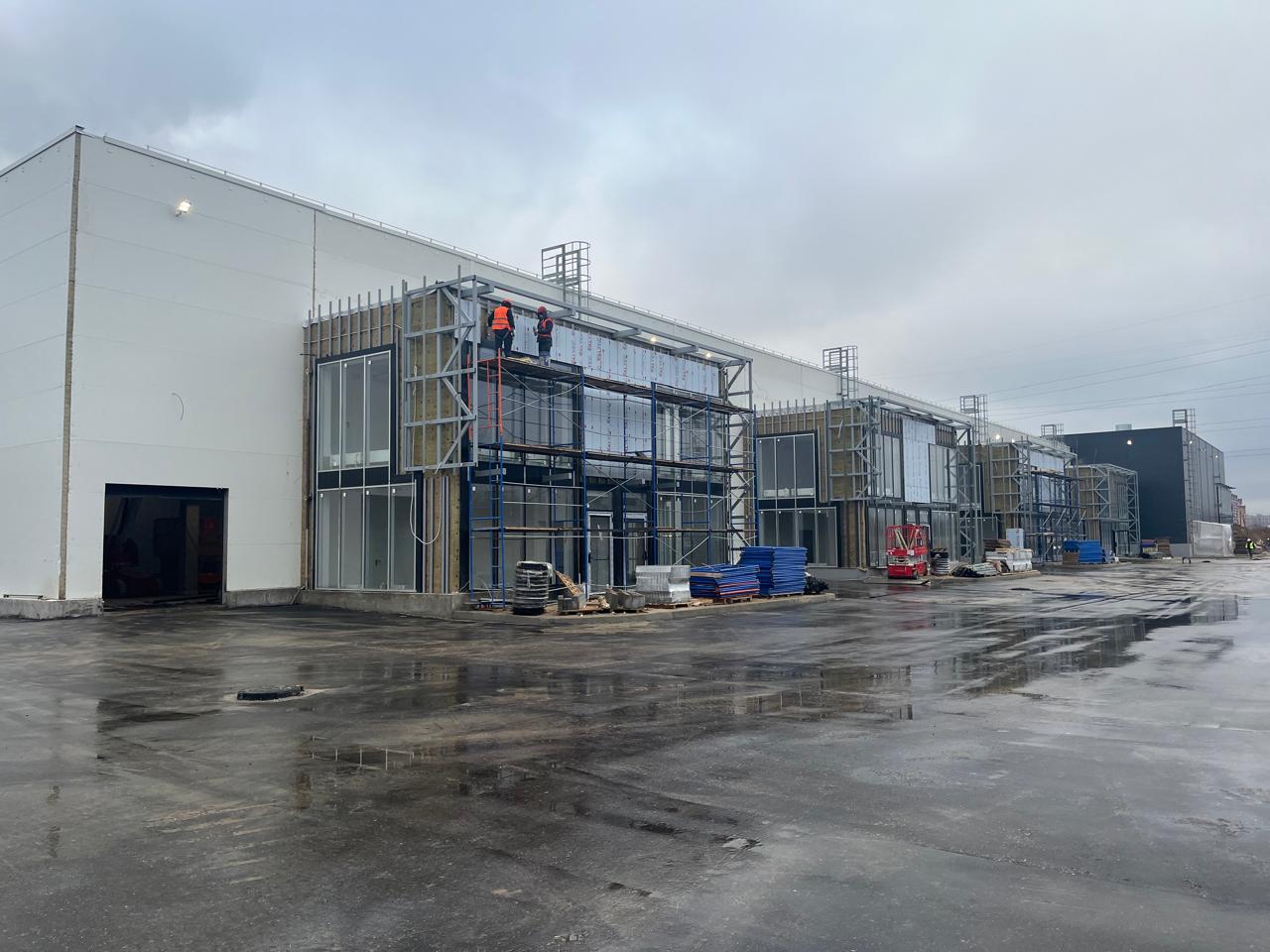

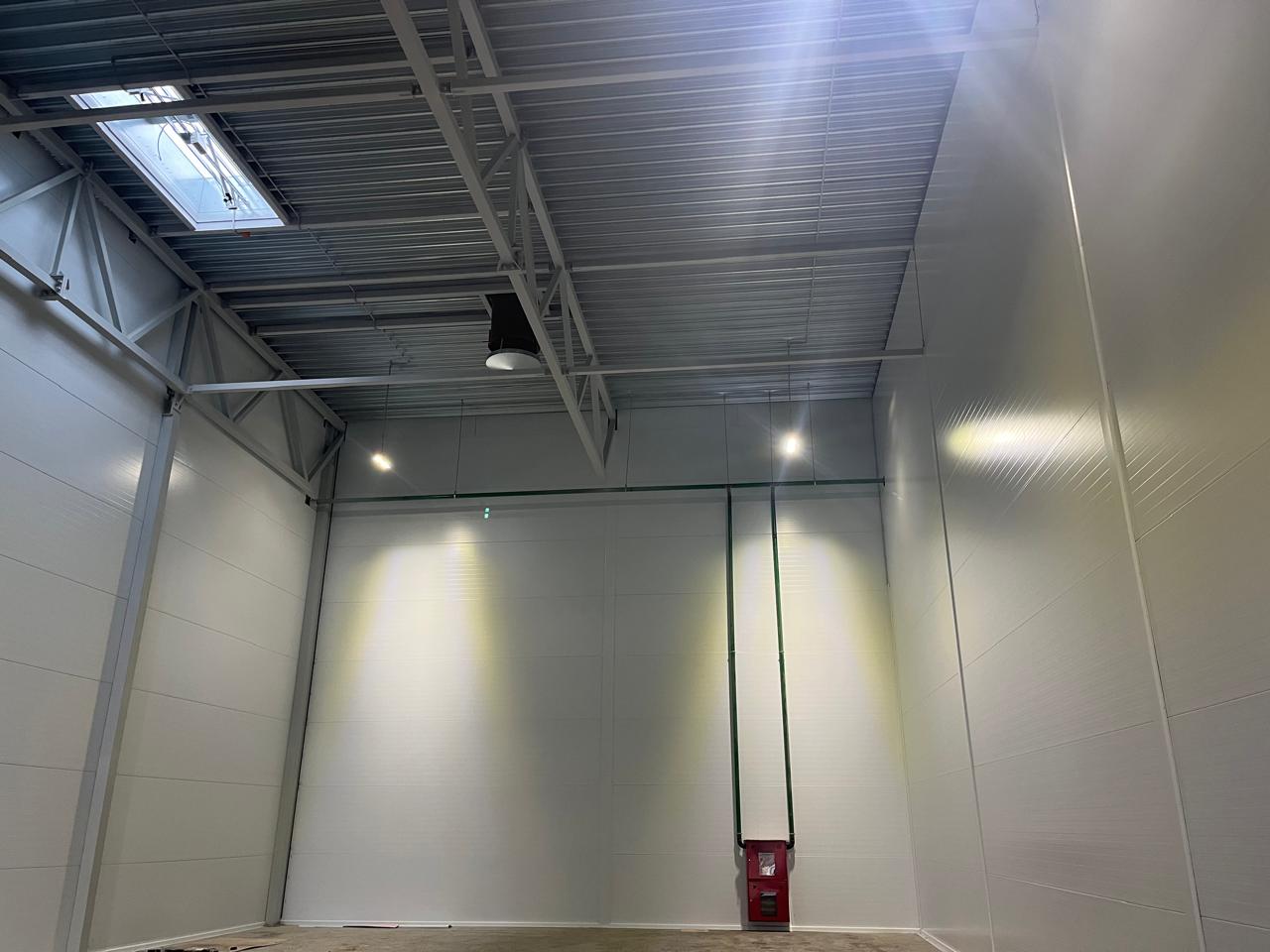

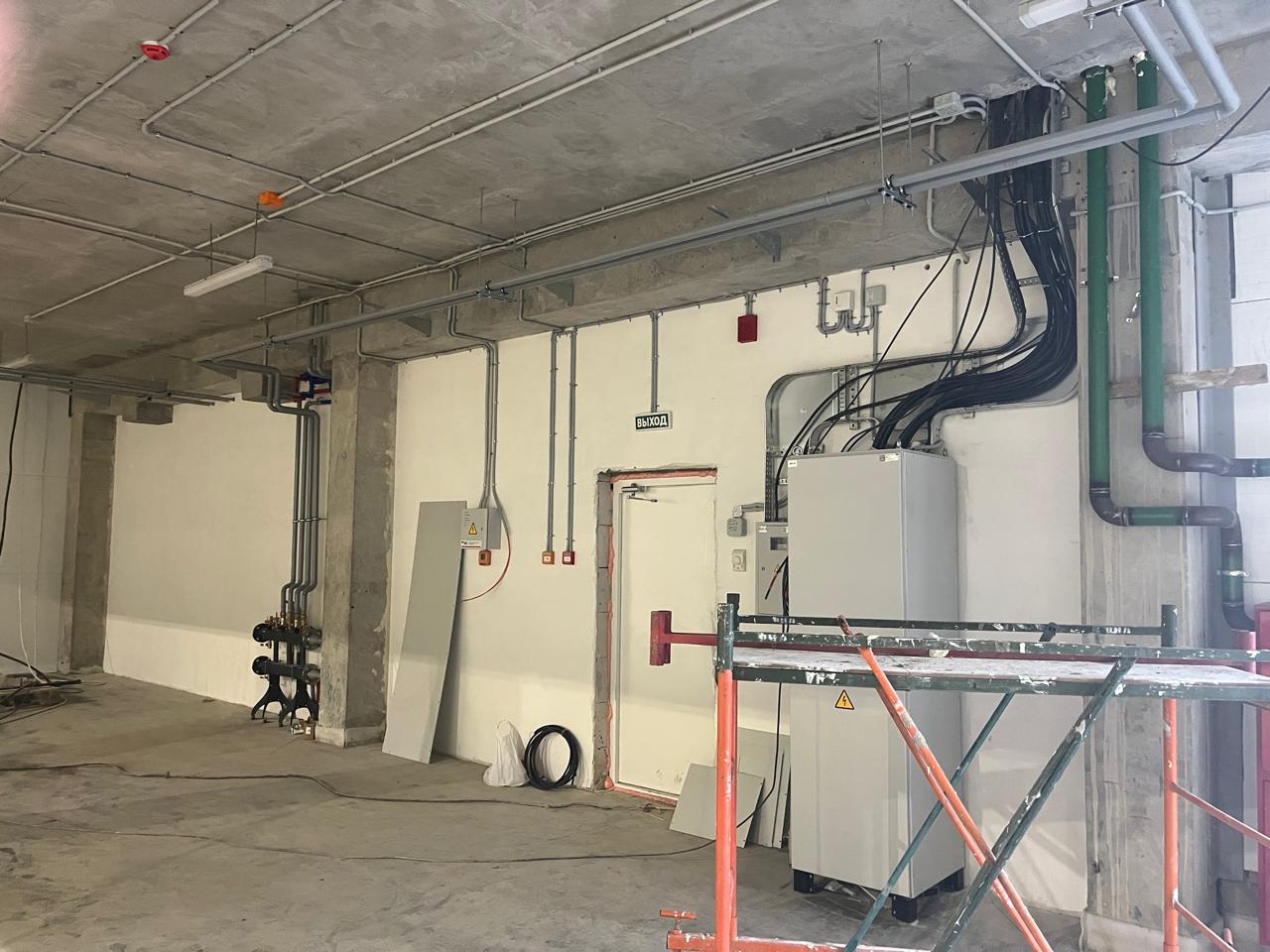

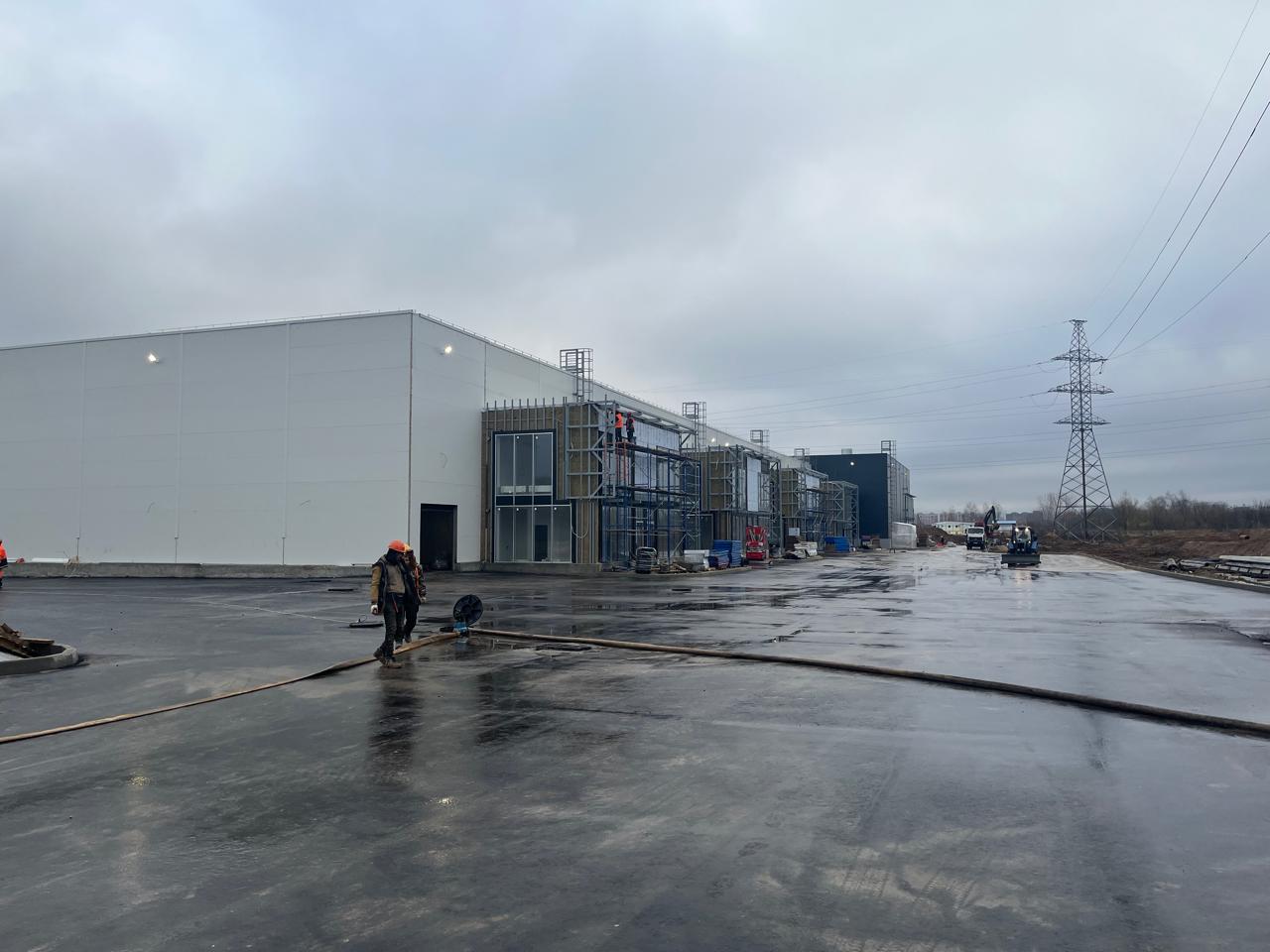

Продолжаются работы по фасадам, внутриплощадочным сетям, кровле, отделке административных помещений, монтажу инженерных коммуникаций и полов в складской зоне. Начались работы по благоустройству территории.
No items found.

Июль 2025

Продолжаются работы по фасадам, внутриплощадочным сетям, кровле, отделке административных помещений, монтажу инженерных коммуникаций в складской зоне. Начались работы по полам в складской зоне.
No items found.

Июнь 2025

Продолжаются работы по фасадам, внутриплощадочным сетям, кровле, отделке административных помещений. Начались работы по монтажу инженерных коммуникаций в складской зоне.
No items found.

Май 2025

Завершен монтаж металлоконструкций кровли, продолжается монтаж фасада и внутриплощадочных сетей. Начались работы по кровле и предчистовой отделке административных помещений.
No items found.

Апрель 2025

Завершена кладка стен офисных блоков, продолжается монтаж металлоконструкций кровли, фасадов и внутриплощадочных сетей.
No items found.

Март 2025

Завершены монолитные работы, продолжается монтаж металлоконструкций, фасадов. Завершается кладка стен офисных блоков, продолжаются работы по внутриплощадочным сетям.
No items found.

Февраль 2025

Завершаются монолитные работы. Ведётся монтаж металлоконструкций, фасадов, кладки стен офисных блоков, лестниц. Продолжаются работы прокладки теплотрассы и внутриплощадочных сетей.
No items found.

Январь 2025

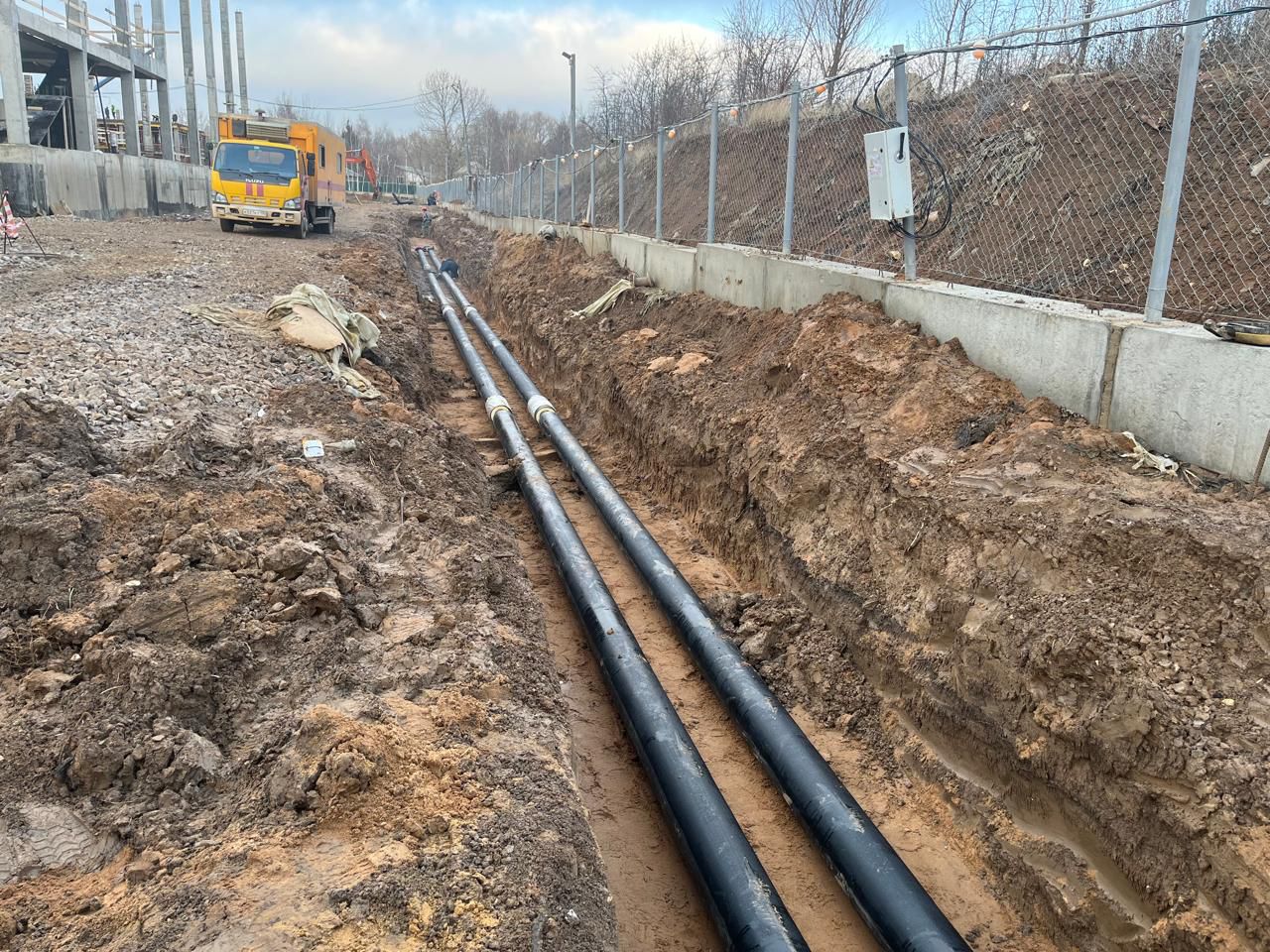

Продолжаются монолитные работы. Приступили к монтажу металлоконструкций, фасадов и кладки стен офисных блоков. Начались работы прокладки теплотрассы центрального отопления.
No items found.

Декабрь 2024

Завершение монолитных работ основания полов мезонина корпуса В, корпуса С (юнит С1-С2). Ведутся монолитные работы по устройству основания полов мезонина корпуса А (А5-А8). Продолжаются работы по внутриплощадочным сетям, монолитным колоннам и межэтажным перекрытиям офисных блоков.
No items found.

Ноябрь 2024

Завершены работы под цокольным балкам, продолжаются работы по внутриплощадочных сетям, монолитным колоннам, основанию полов. Начались работы по межэтажным перекрытиям офисной части и основаниям полов мезонина.
No items found.

Октябрь 2024

Завершены работы по ростверкам, продолжаются работы по цокольным балкам, основанию полов, внутриплощадочным наружным сетям. Начались работы по монолитным колоннам.
No items found.

Сентябрь 2024

Завершены работы по забивке свай. Продолжаются работы по наружным внутриплощадочным сетям. Начались работы по ростверкам.
No items found.

Август 2024

Продолжаются работы по забивке свай и подготовке основания полов, начались работы по наружным внутриплощадочным сетям.
No items found.

Июль 2024

Завершена мобилизация генерального подрядчика на площадке. Ведутся работы по подготовке основания полов корпуса "В" и забивке свай.
No items found.

Июнь 2024

Завершена подготовка площадки для передачи генеральному подрядчику.
No items found.
