Ход строительства

ИЮЛЬ

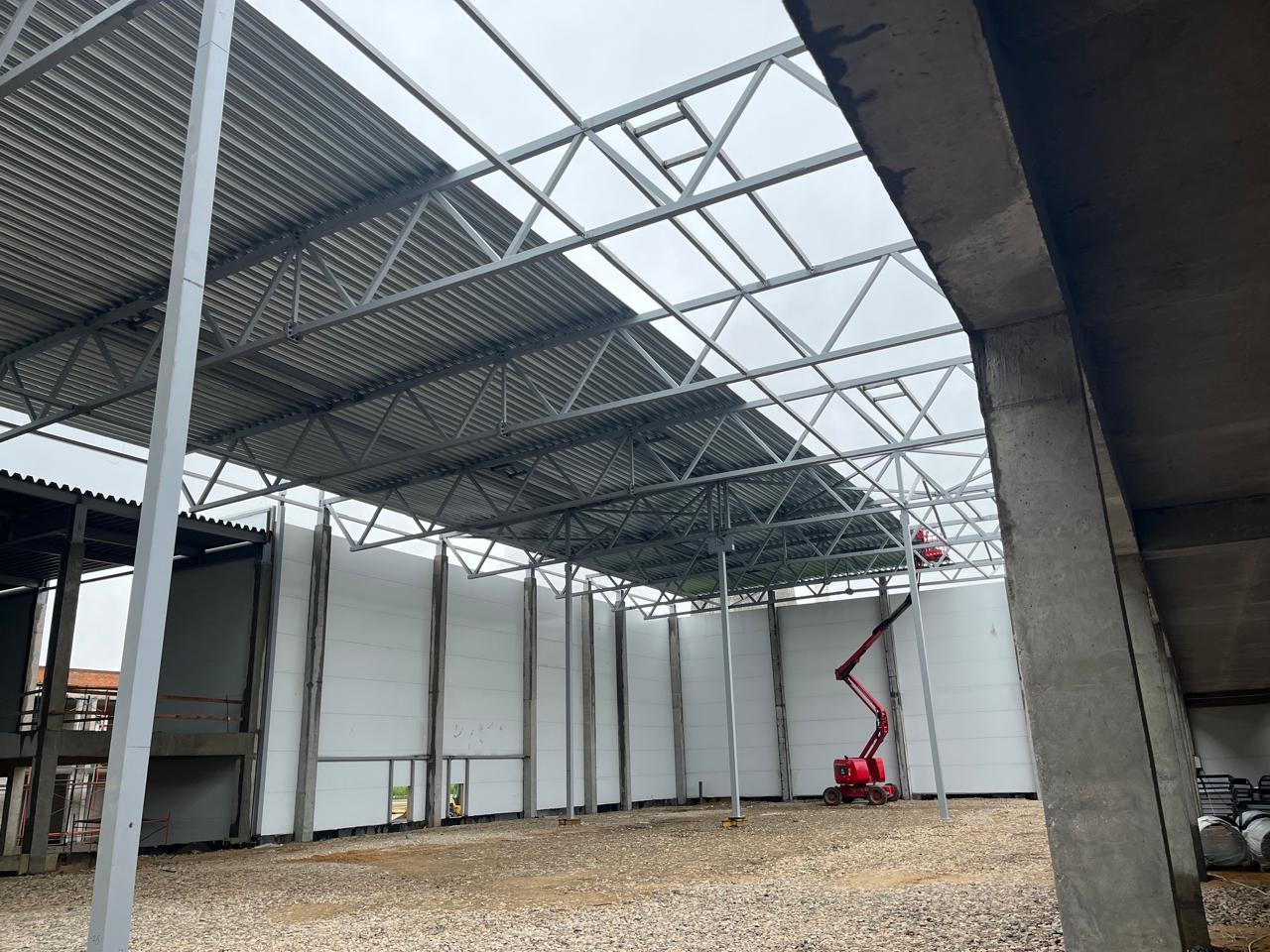

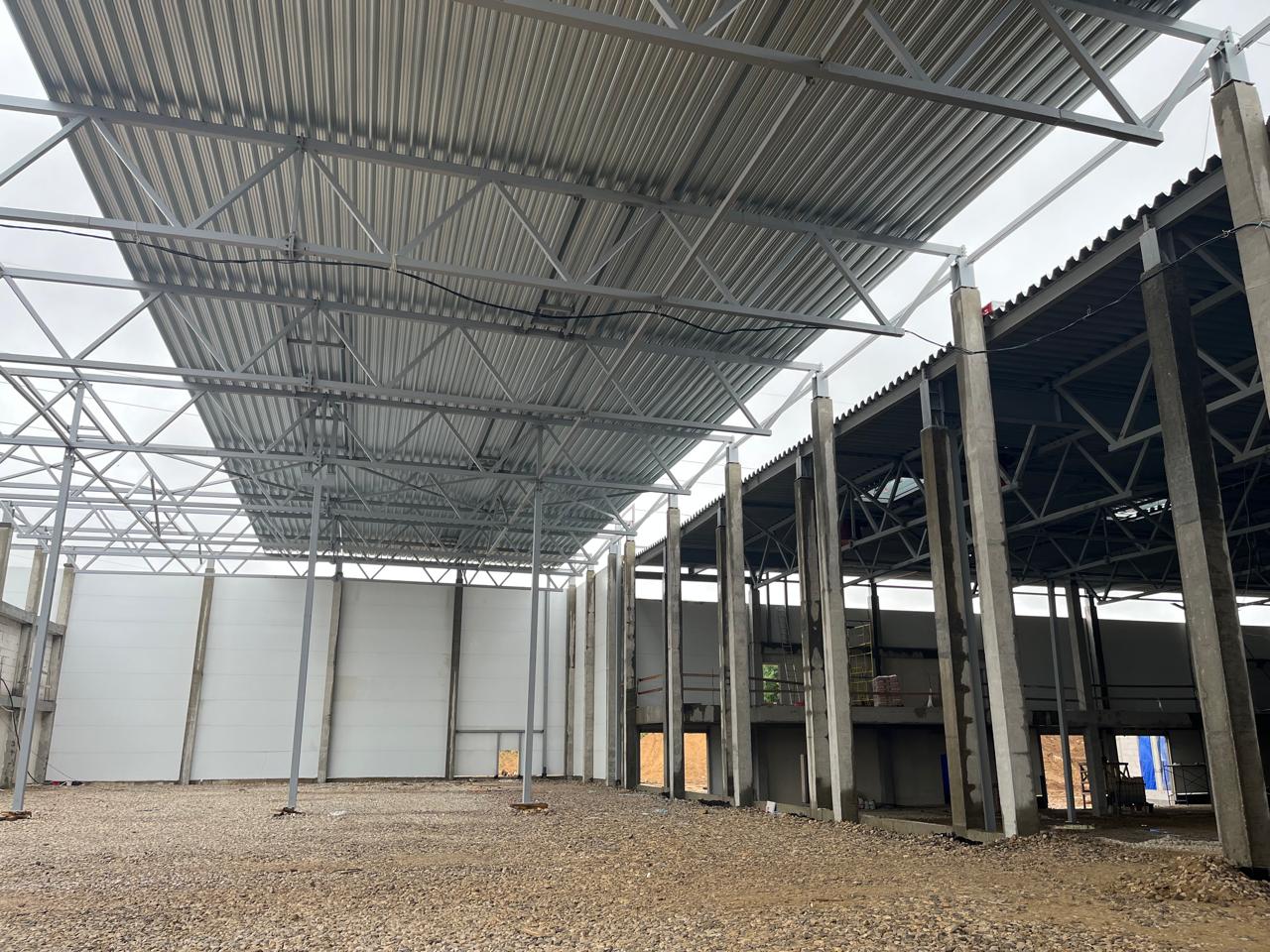

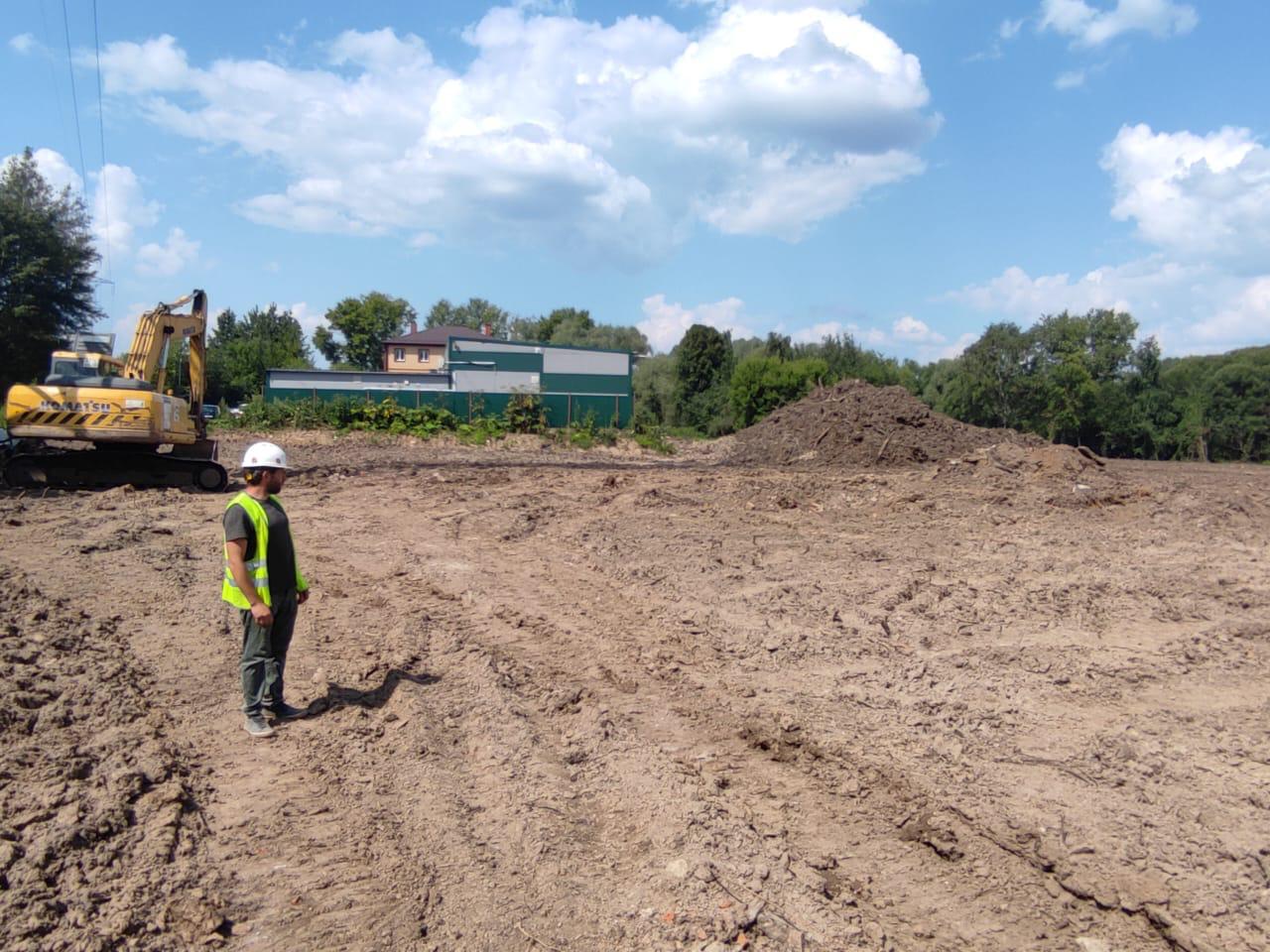

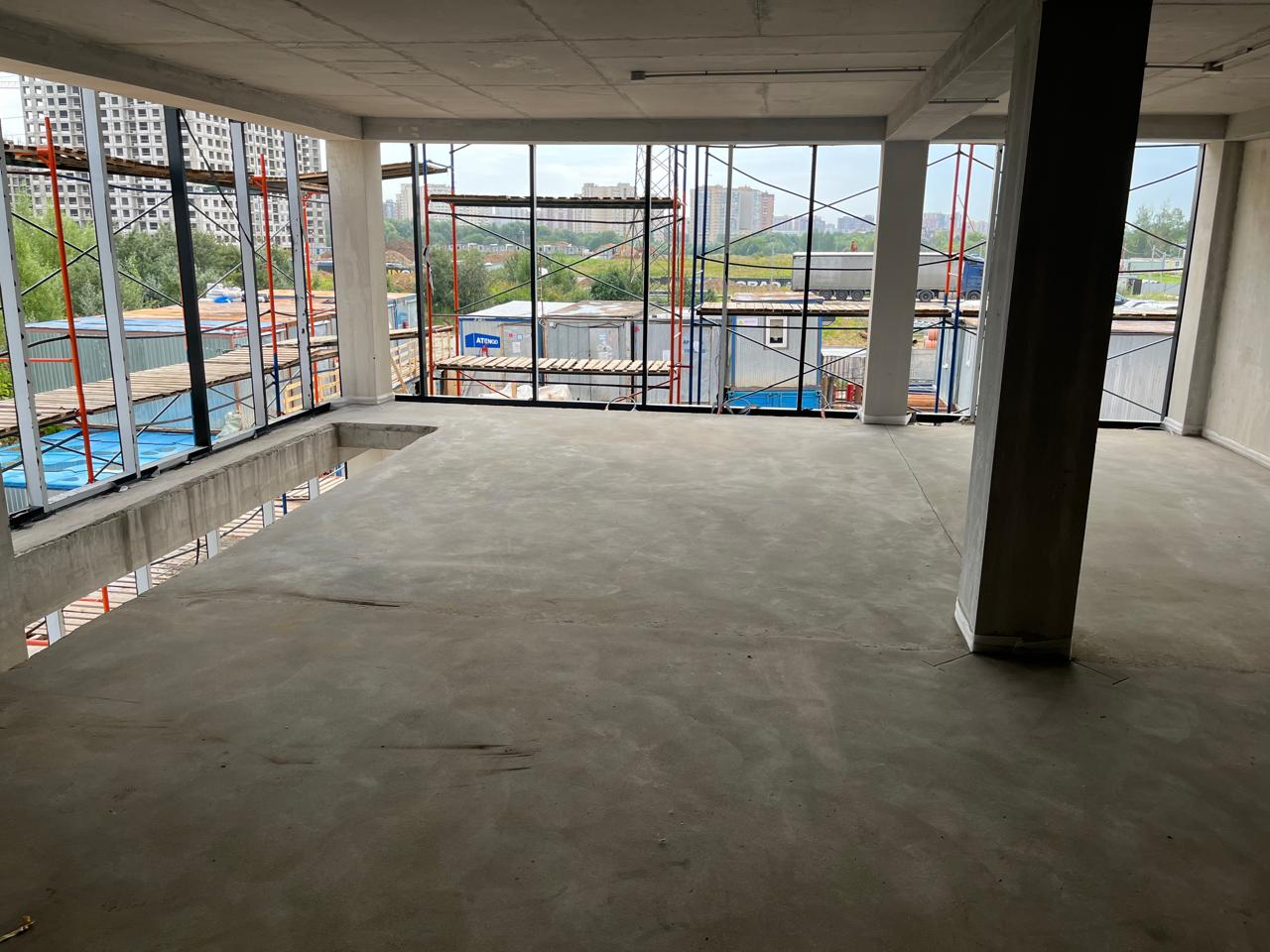

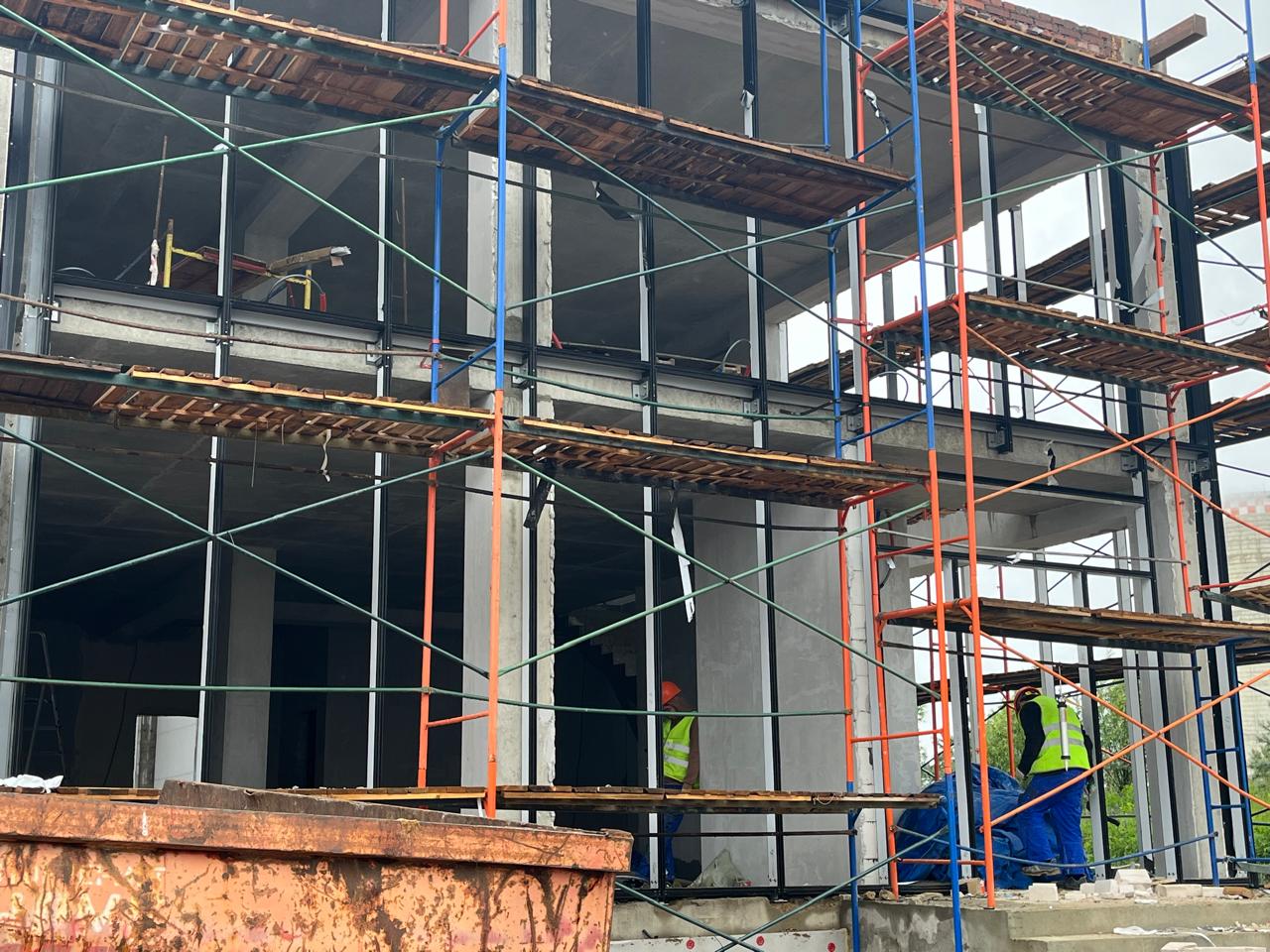

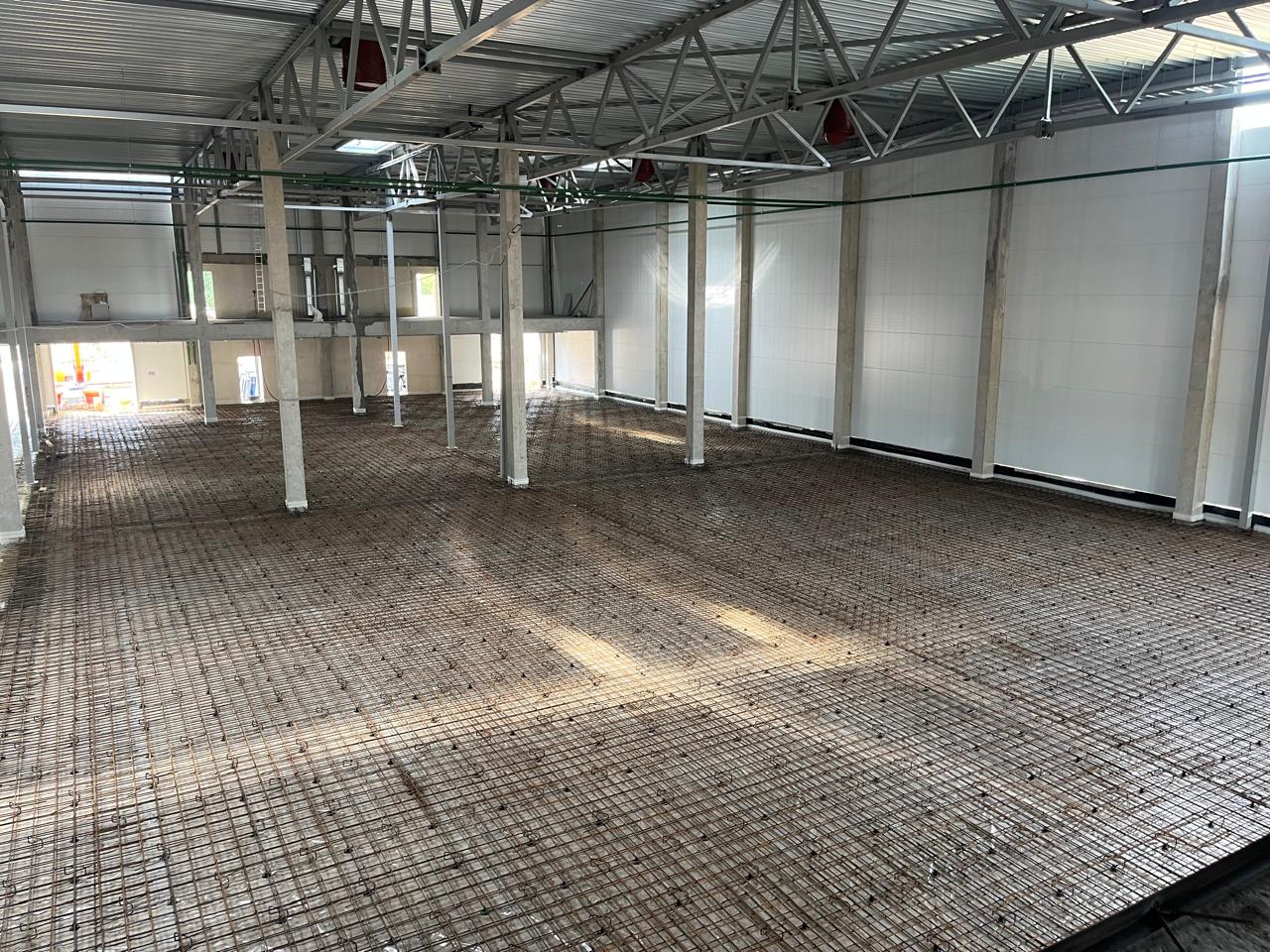

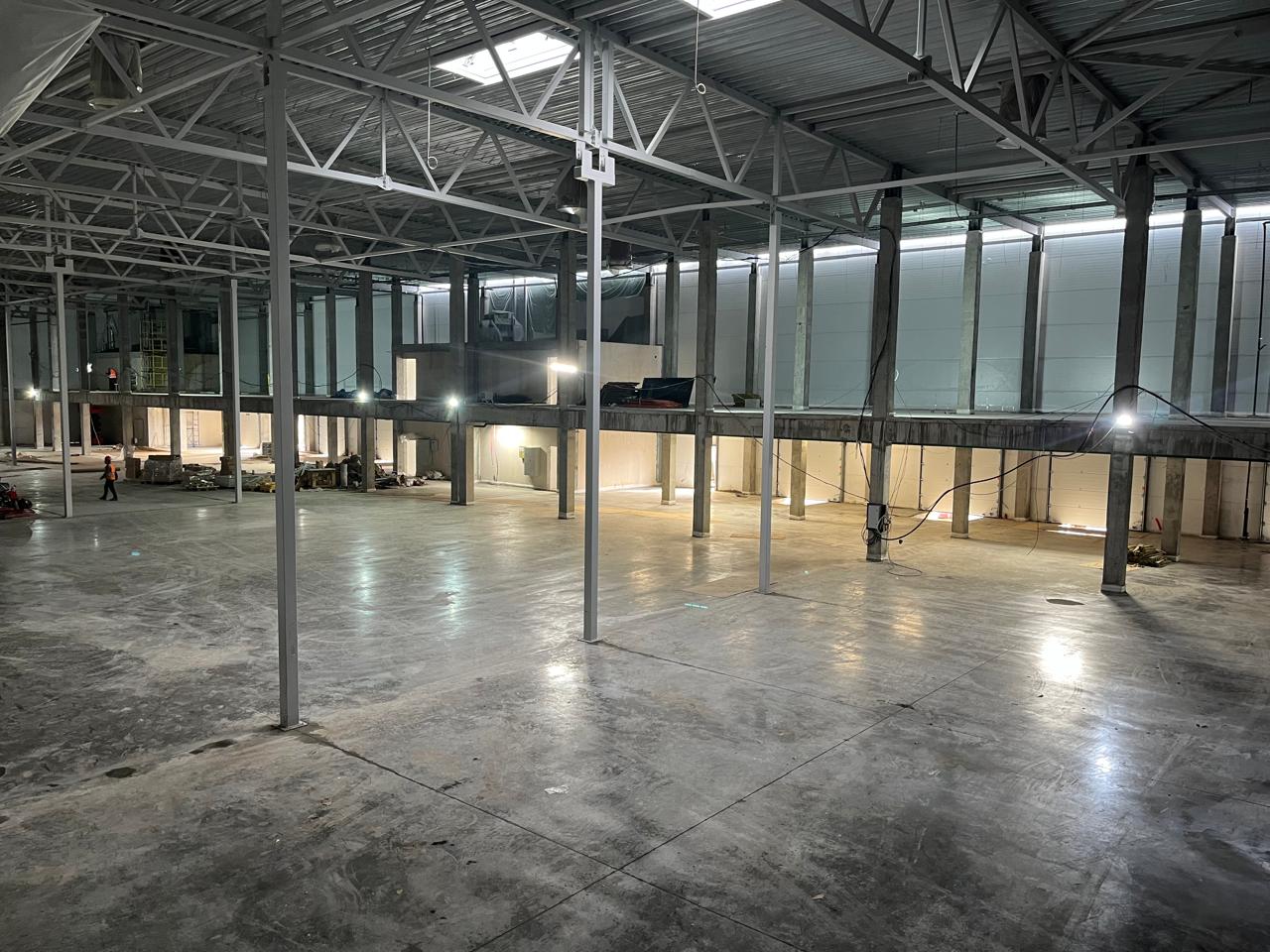

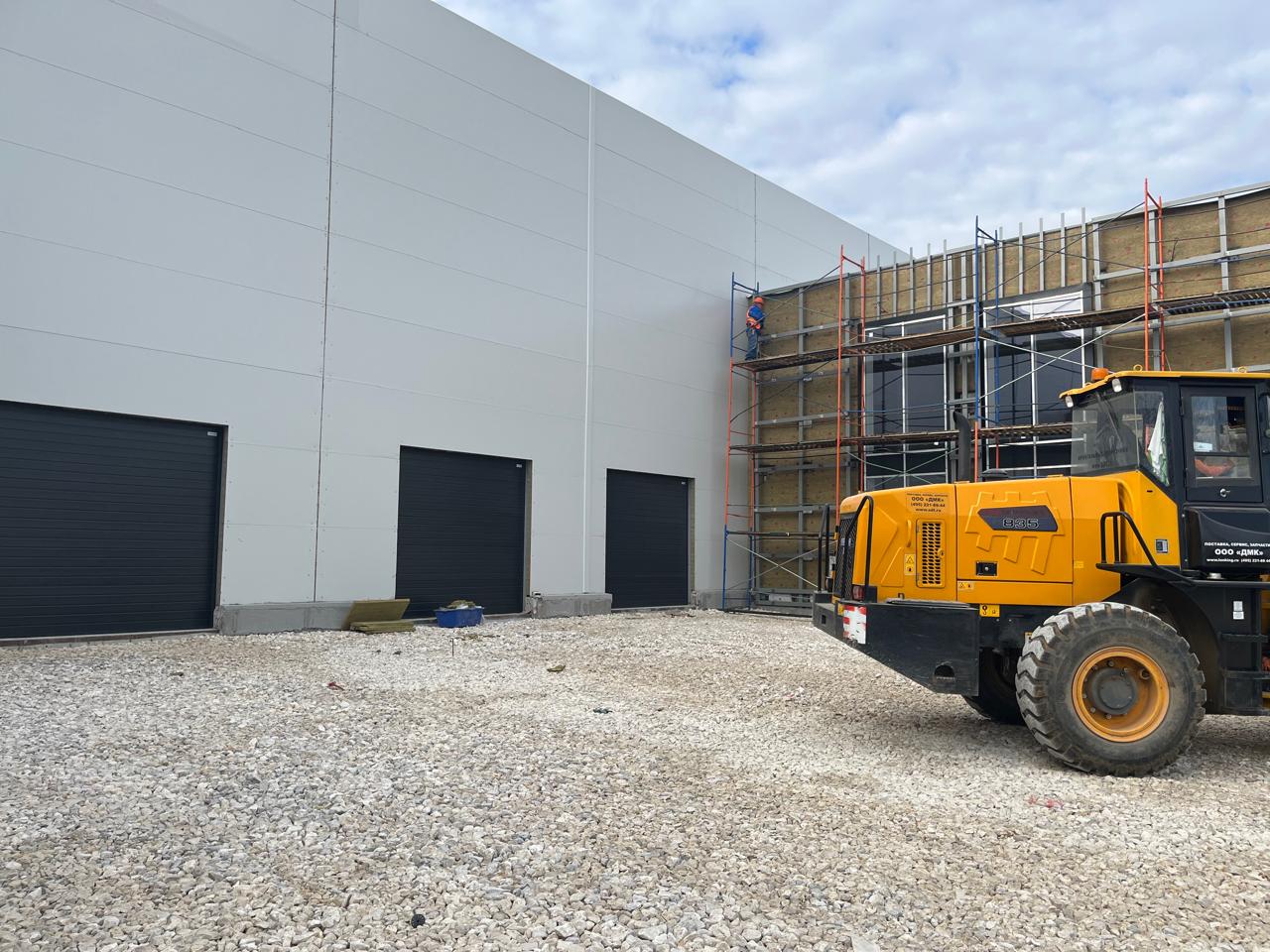

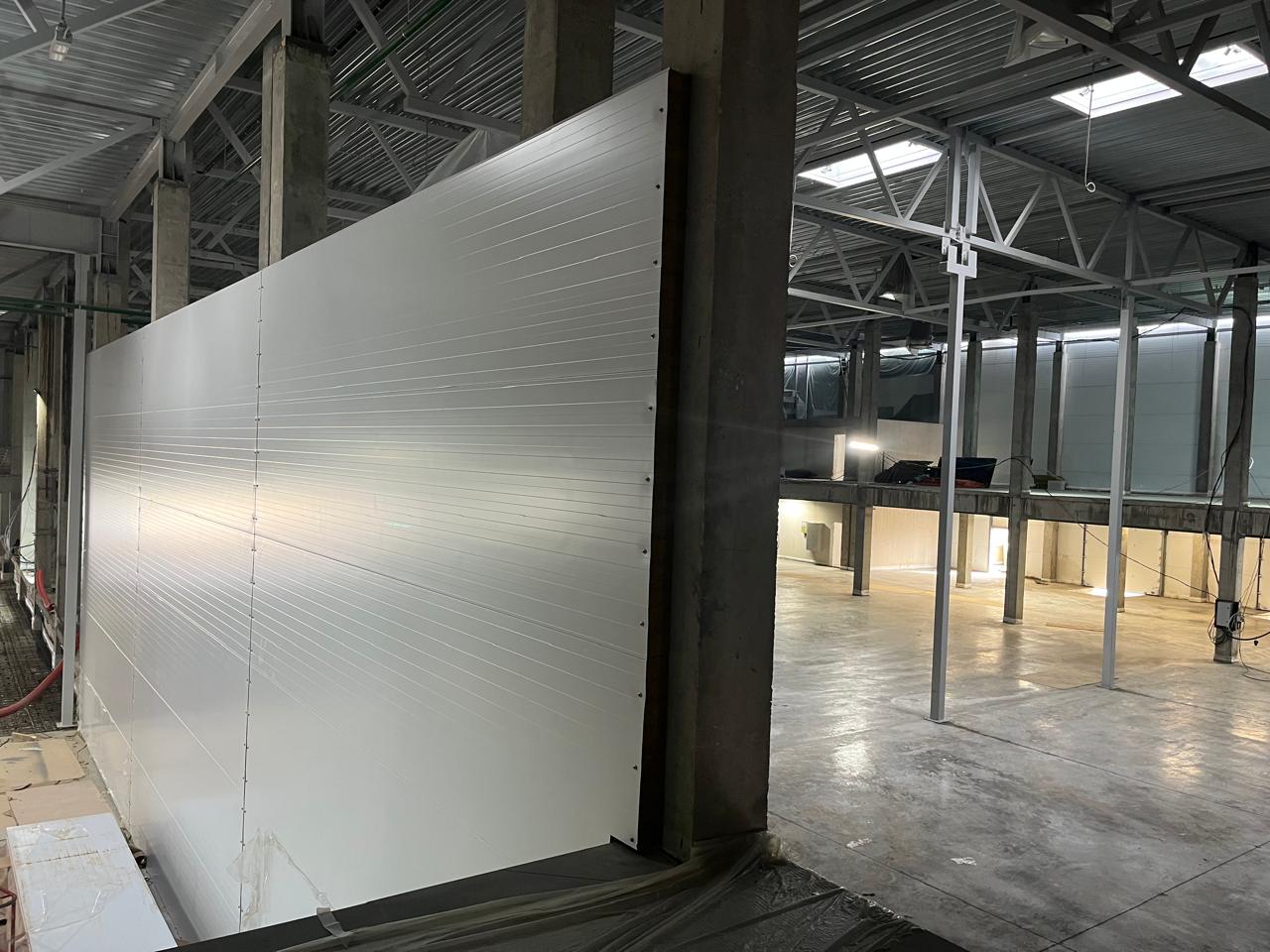

I очередь: Продолжаются работы по фасадам, внутриплощадочным сетям, кровле, отделке административных помещений, монтажу инженерных коммуникаций в складской зоне. Начались работы по полам в складской зоне. II очередь: Завершены работы по вырубке деревьев, ведутся работы по снятию плодородного слоя.
No items found.

ИЮНЬ

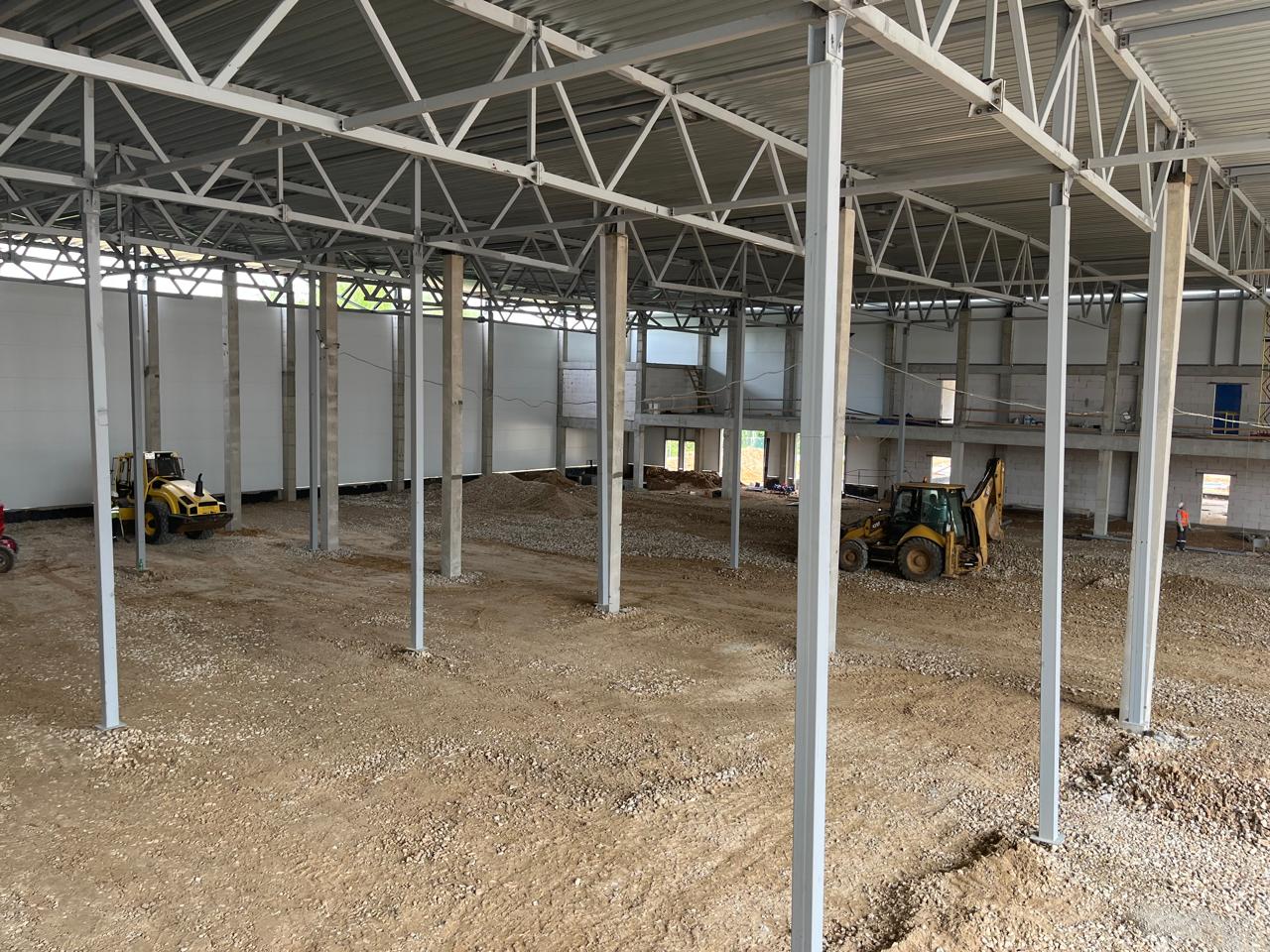

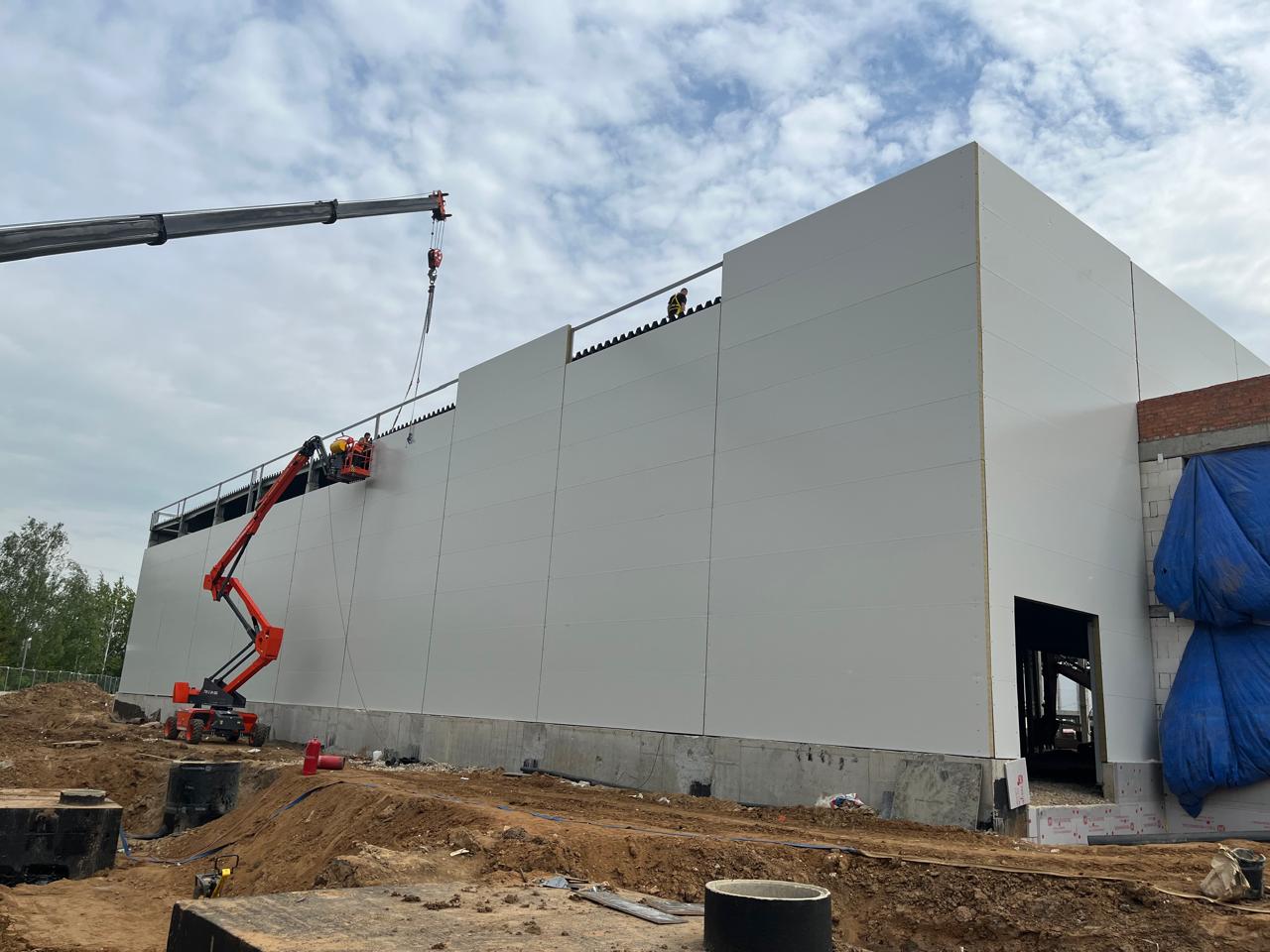

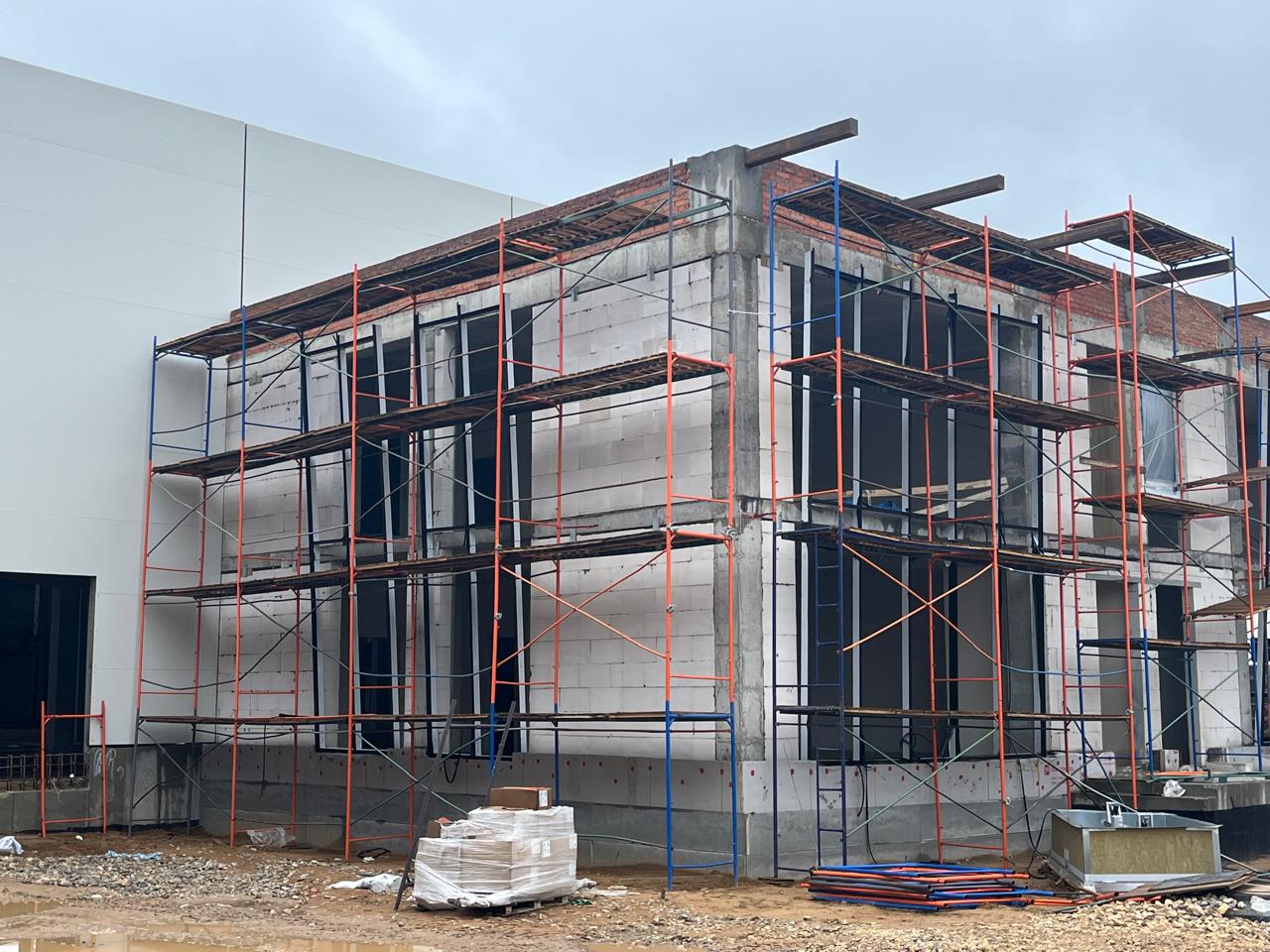

Продолжаются работы по фасадам, внутриплощадочным сетям, кровле, отделке административных помещений. Начались работы по монтажу инженерных коммуникаций в складской зоне.
No items found.

МАЙ

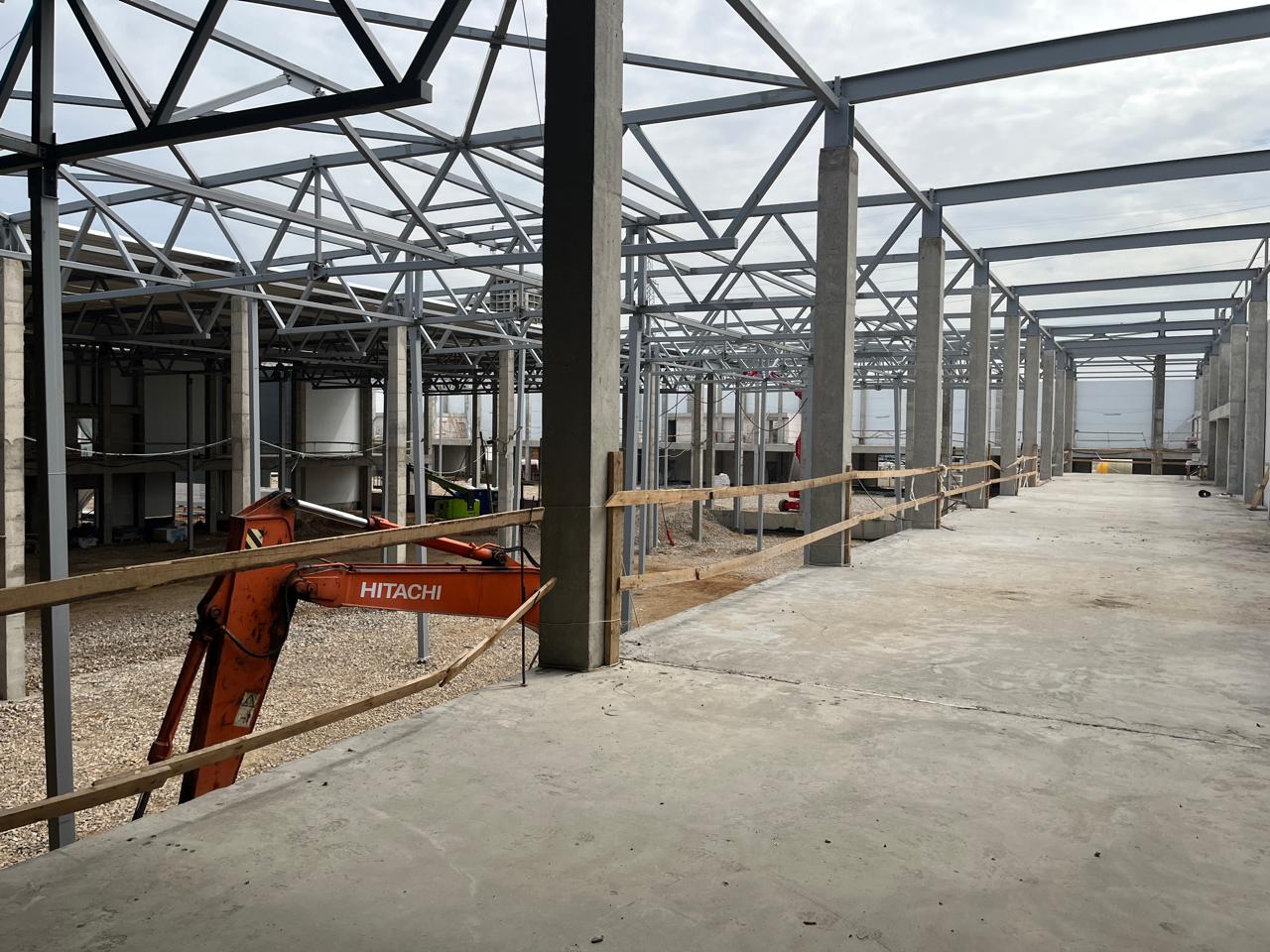

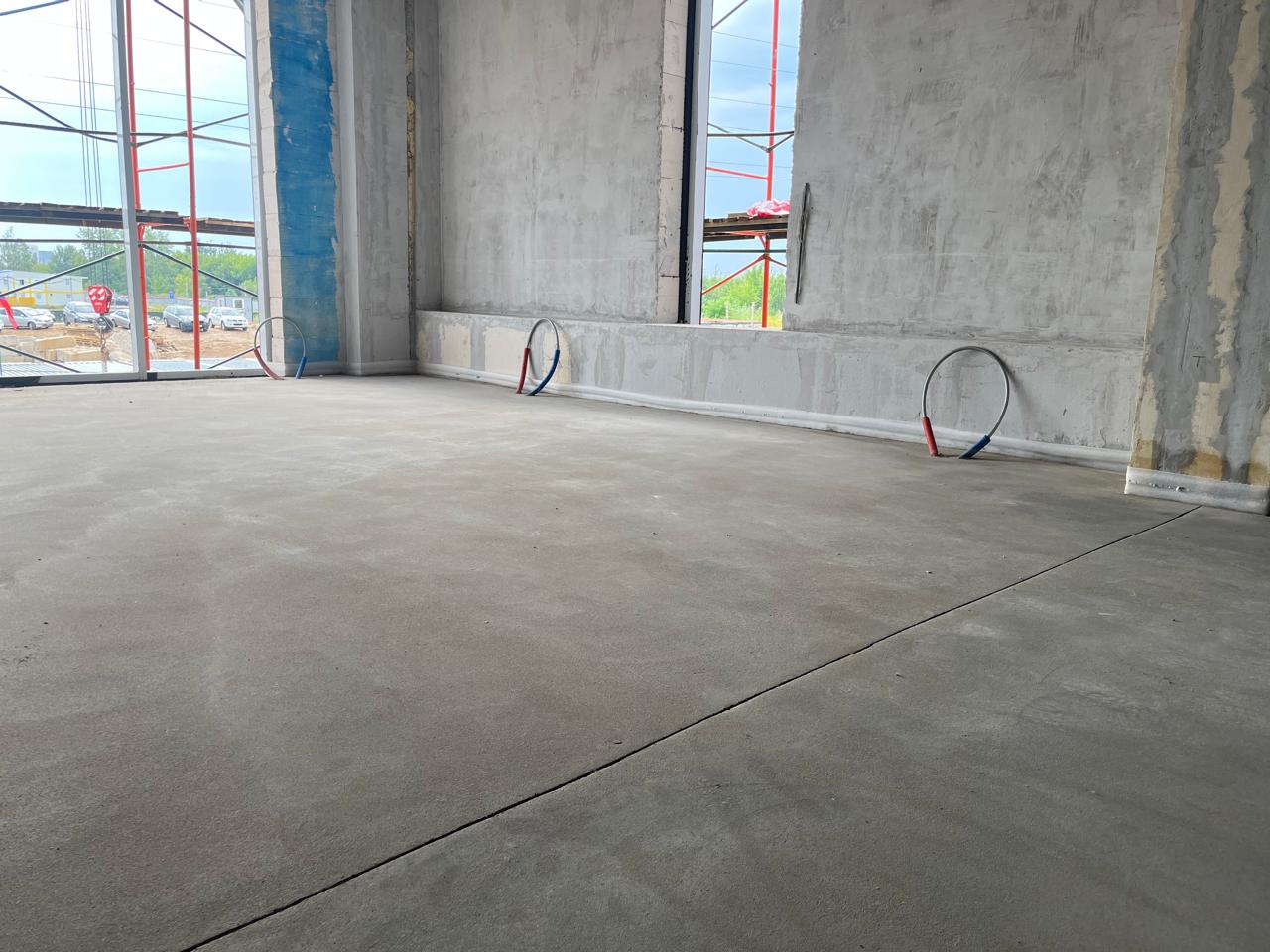

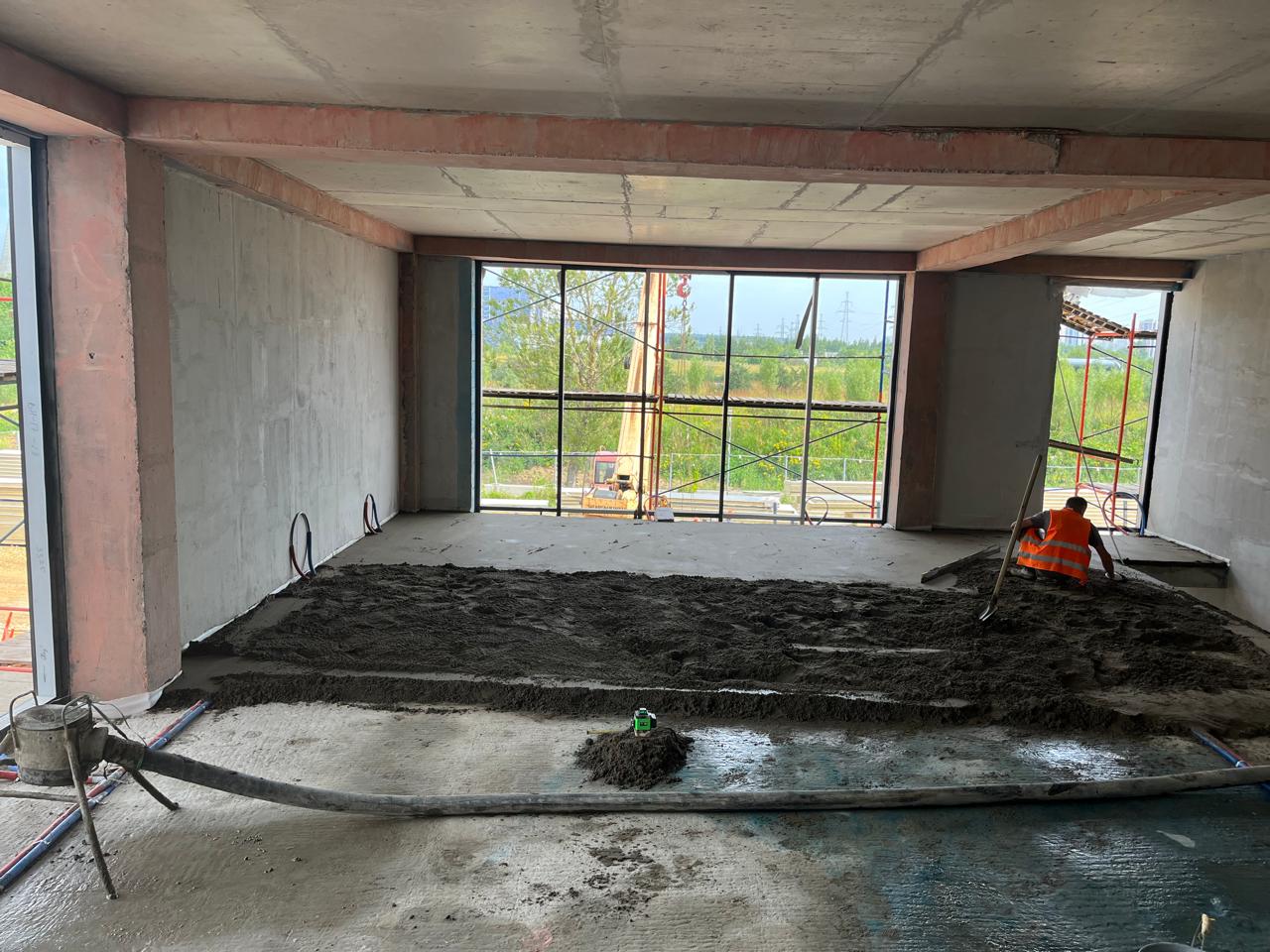

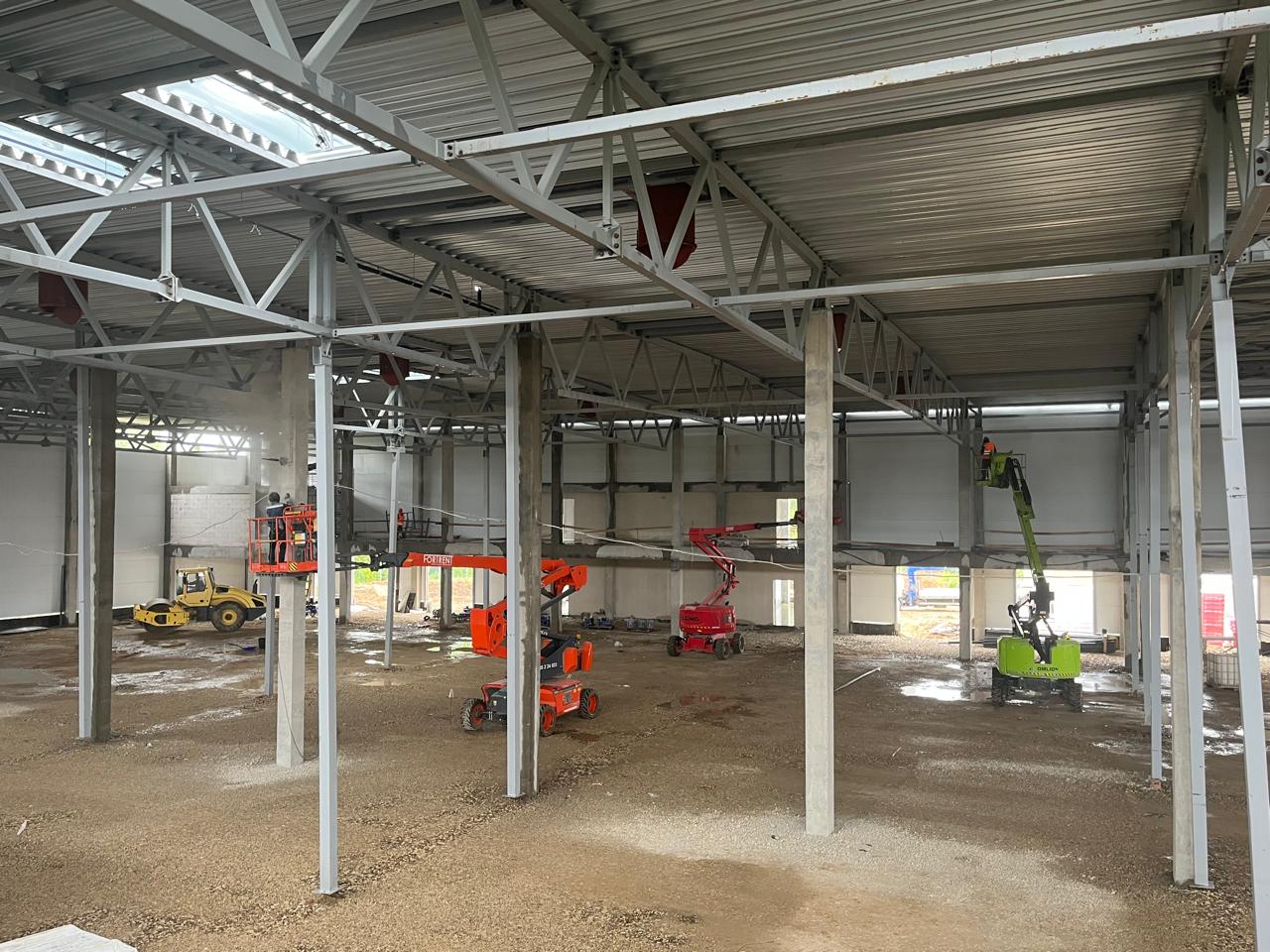

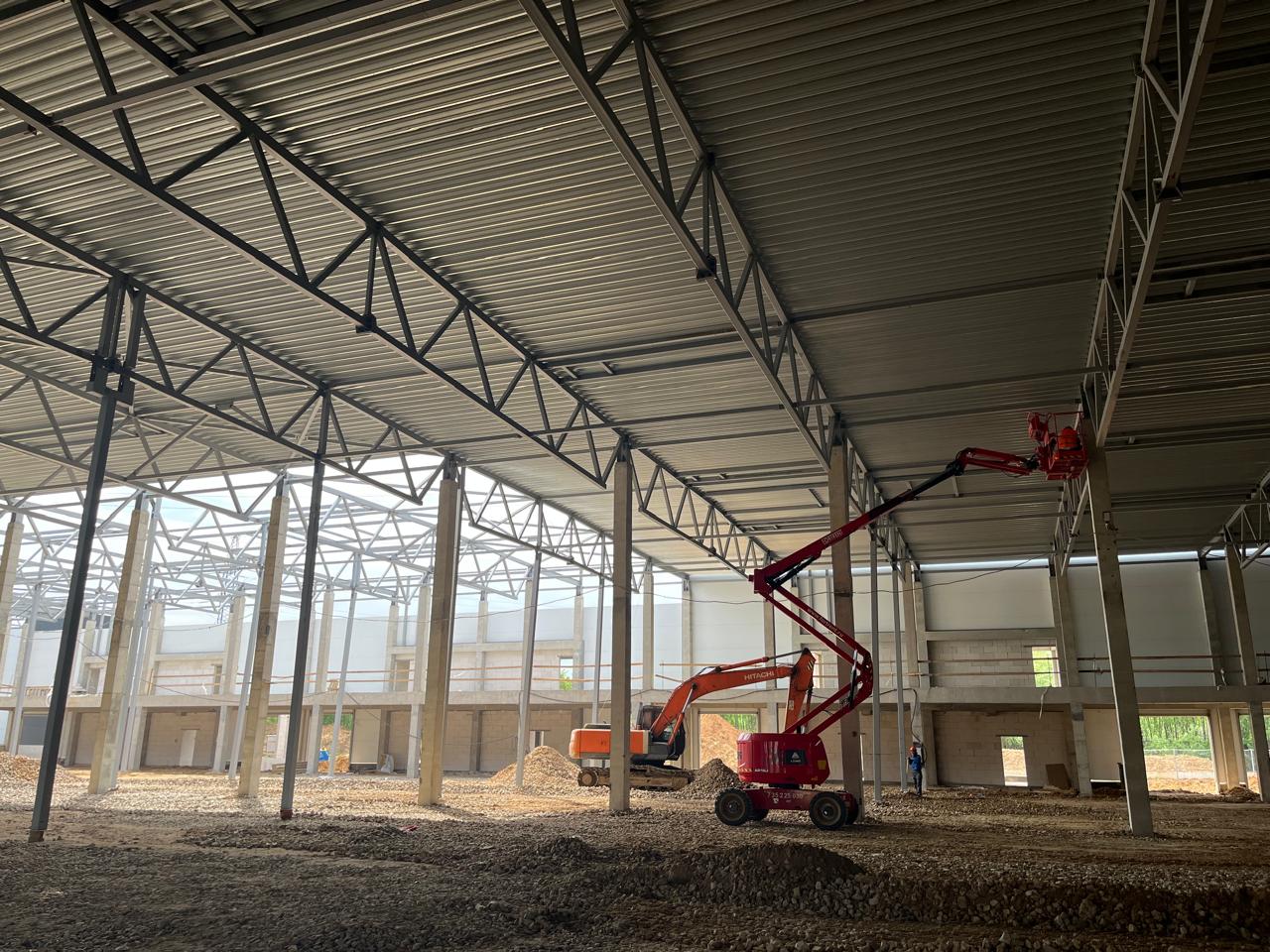

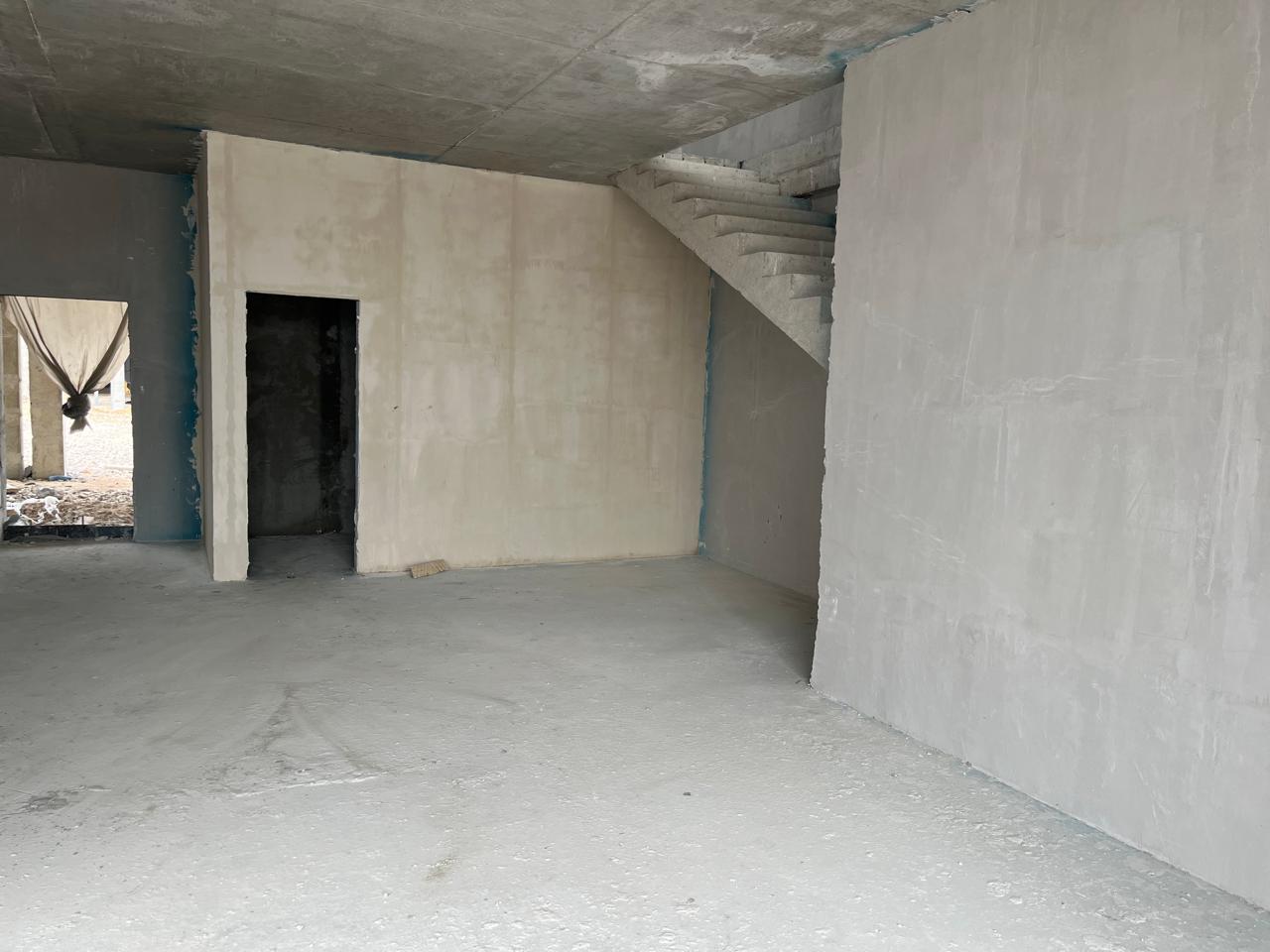

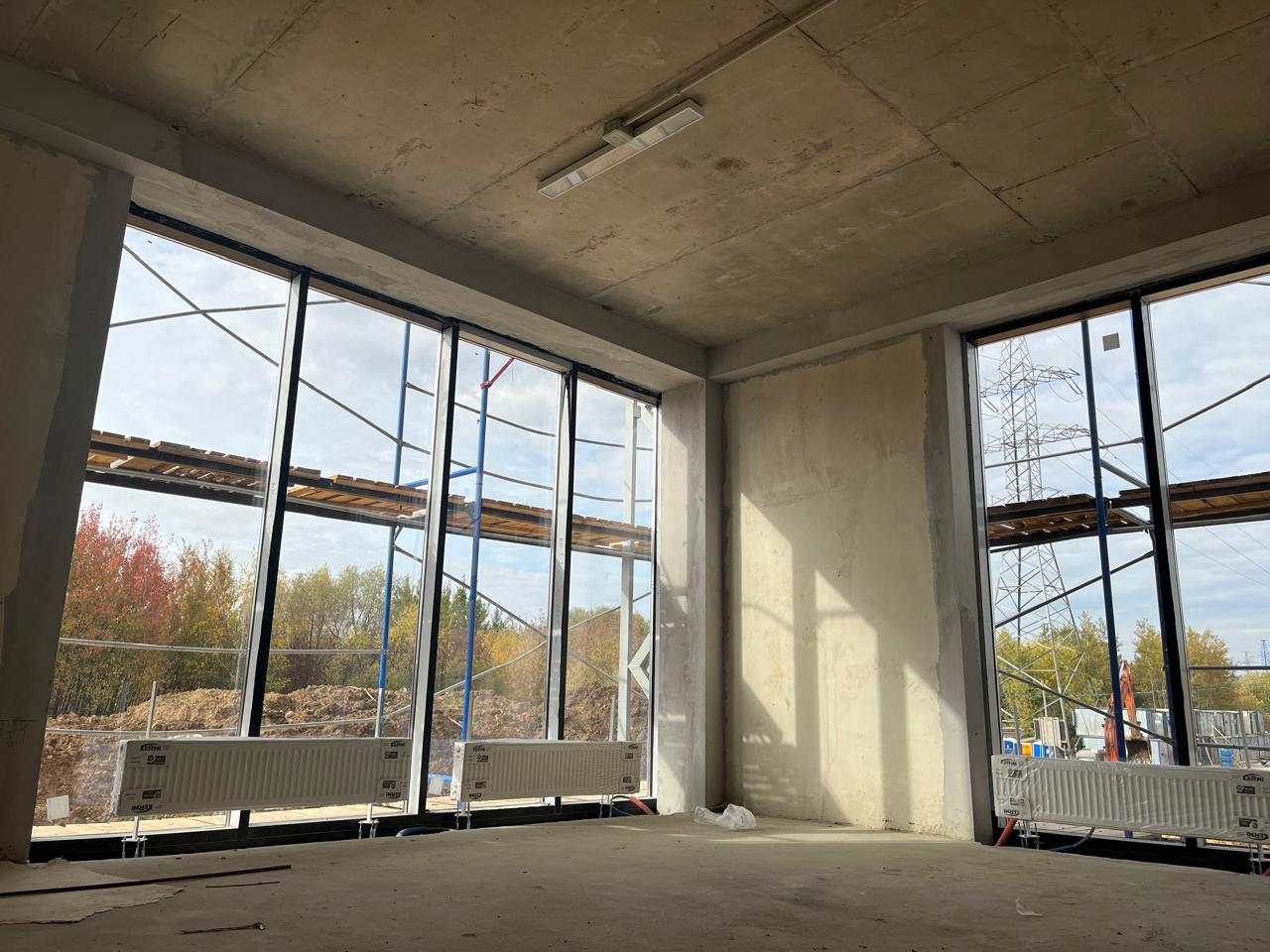

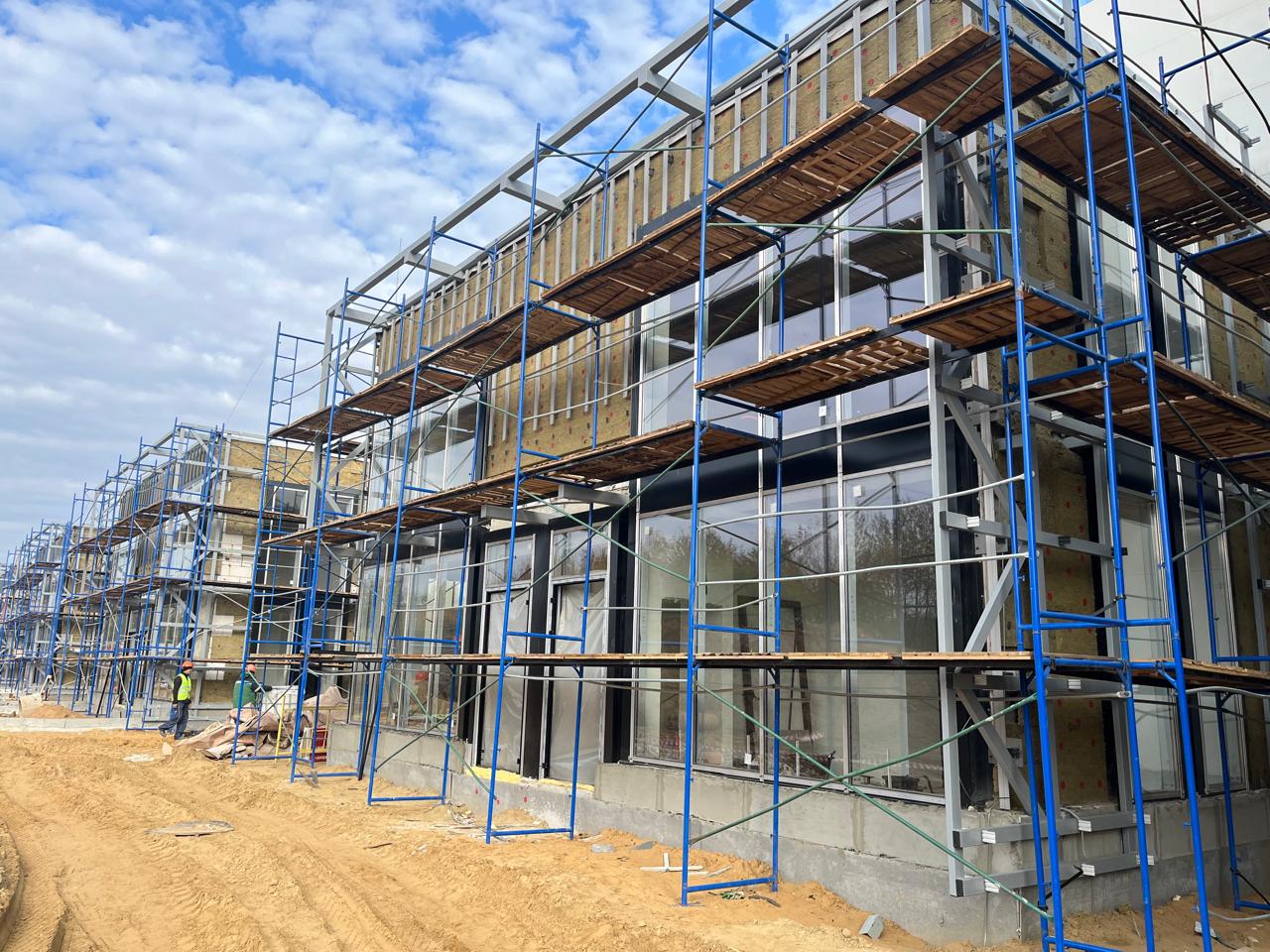

Завершен монтаж металлоконструкций кровли, продолжается монтаж фасада и внутриплощадочных сетей. Начались работы по кровле и предчистовой отделке административных помещений.
No items found.

АПРЕЛЬ

Завершена кладка стен офисных блоков, продолжается монтаж металлоконструкций кровли, фасадов и внутриплощадочных сетей.
No items found.

МАРТ

Завершены монолитные работы, продолжается монтаж металлоконструкций, фасадов. Завершается кладка стен офисных блоков, продолжаются работы по внутриплощадочным сетям.
No items found.

ФЕВРАЛЬ

Завершаются монолитные работы. Ведётся монтаж металлоконструкций, фасадов, кладки стен офисных блоков, лестниц. Продолжаются работы прокладки теплотрассы и внутриплощадочных сетей.
No items found.

ЯНВАРЬ

Продолжаются монолитные работы. Приступили к монтажу металлоконструкций, фасадов и кладки стен офисных блоков. Начались работы прокладки теплотрассы центрального отопления.
No items found.

Декабрь

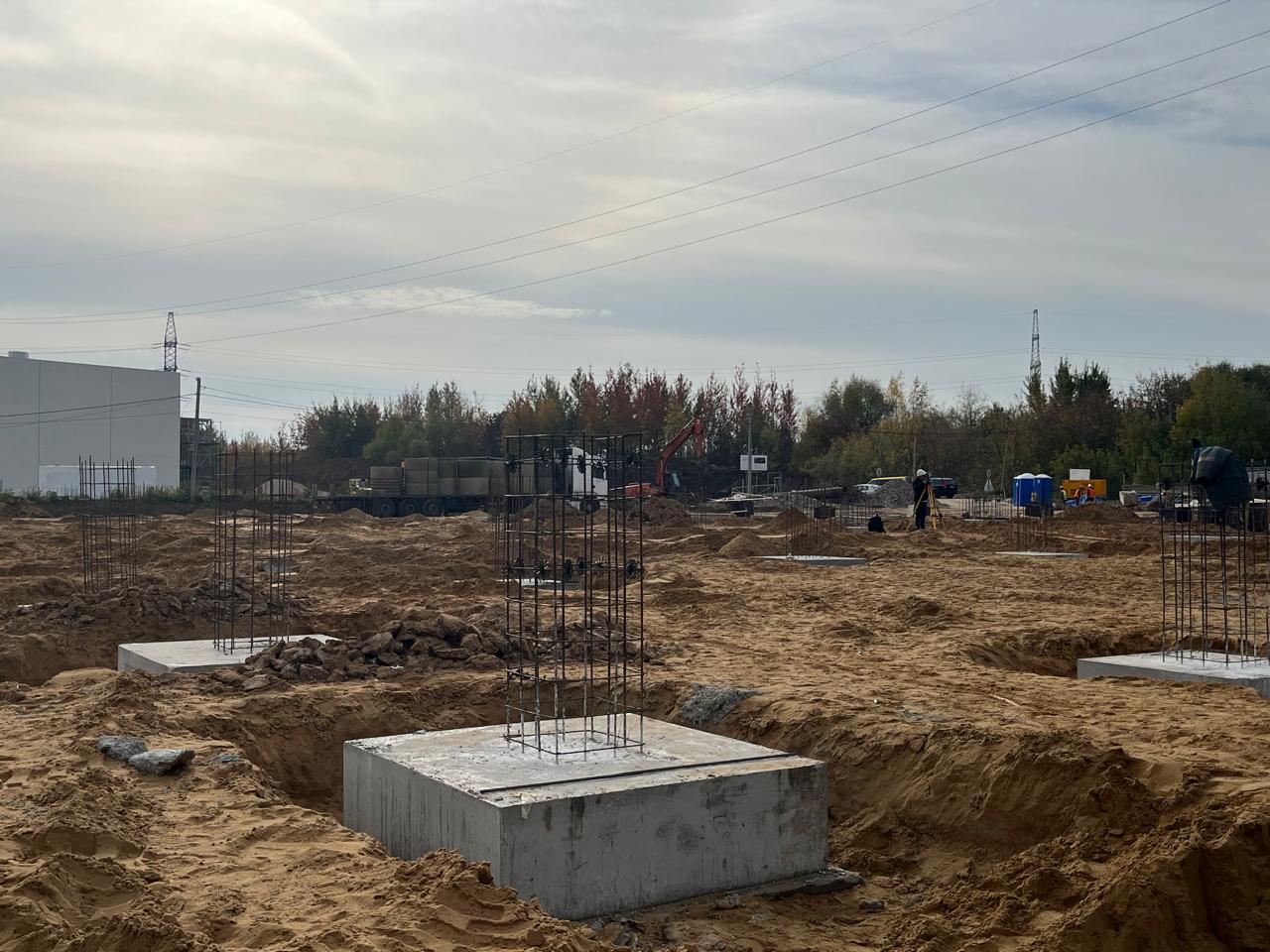

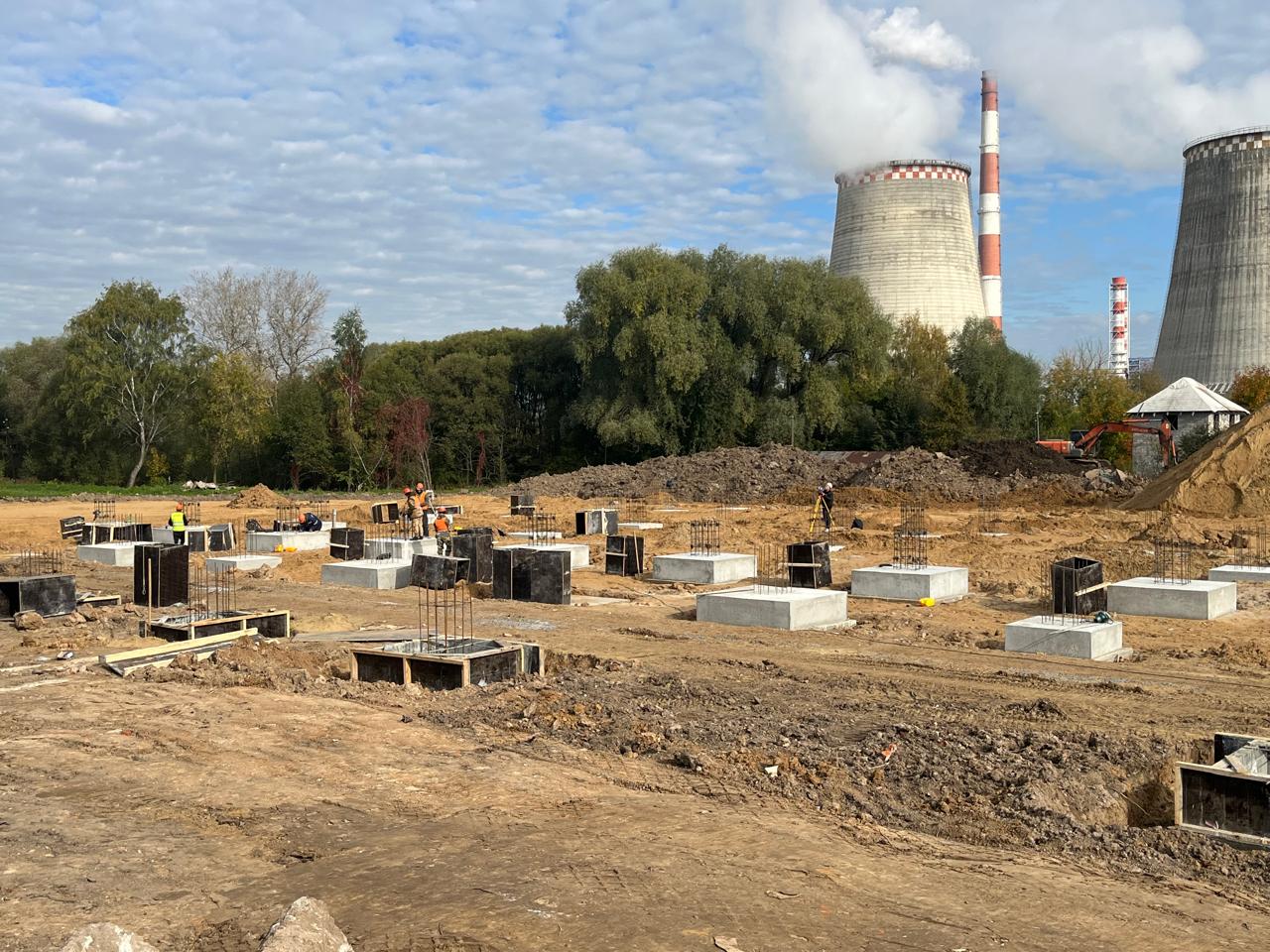

Завершение монолитных работ основания полов мезонина корпуса В, корпуса С (юнит С1-С2). Ведутся монолитные работы по устройству основания полов мезонина корпуса А (А5-А8). Продолжаются работы по внутриплощадочным сетям, монолитным колоннам и межэтажным перекрытиям офисных блоков.
No items found.

Ноябрь

Завершены работы под цокольным балкам, продолжаются работы по внутриплощадочных сетям, монолитным колоннам, основанию полов. Начались работы по межэтажным перекрытиям офисной части и основаниям полов мезонина.
No items found.

Октябрь

Завершены работы по ростверкам, продолжаются работы по цокольным балкам, основанию полов, внутриплощадочным наружным сетям. Начались работы по монолитным колоннам.
No items found.

Сентябрь

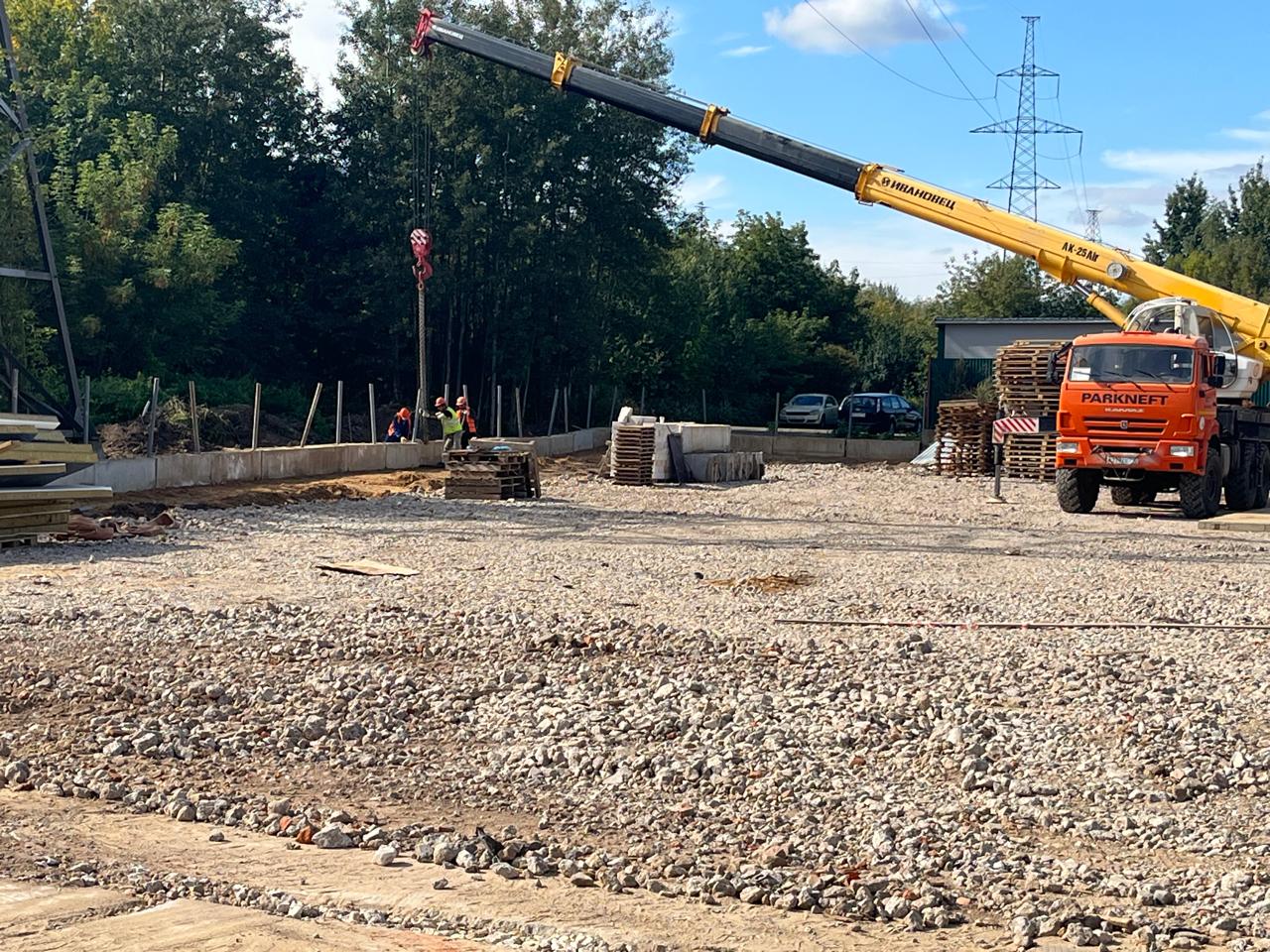

Завершены работы по забивке свай. Продолжаются работы по наружным внутриплощадочным сетям. Начались работы по ростверкам.
No items found.

Август

Продолжаются работы по забивке свай и подготовке основания полов, начались работы по наружным внутриплощадочным сетям.
No items found.

Июль

Завершена мобилизация генерального подрядчика на площадке. Ведутся работы по подготовке основания полов корпуса "В" и забивке свай.
No items found.

Июнь

Завершена подготовка площадки для передачи генеральному подрядчику.
No items found.
